項目“5106”管理構架
2014年3月13日,京隧建公司在重慶召開了五號線施工項目策劃和動員會,會議作出了“ 打造支柱型項目”的決定,這個決定,既是目標,更是任務。項目部圍繞策劃會精神,制訂了項目政治工作“ 5106”總體構架,“ 5”,即服務保障好“保全全、保質量、保工期、保效益、保廉潔”五項中心工作,“ 1”,即堅持“全過程學習、貫徹和落實工程項目精細化管理各項要求”的一根主線,“ 0”,即培育“二次創業零起點,虧損行為零容忍、溝通交流零距離”的創業文化,“ 6”,即確保經濟效益(實現贏利)、人才效益(培養和輸送人才)、社會效益(擴大京 隧建的市場認知度)、制度效益(培育最優的管理模板)、文化效益(家文化的發揚光大)和團隊效益(打造高效率團隊)等六項收益。
同時,根據“ 5106”諧音,項目把“ 我要您留”做為項目的“家文化”要義進行培育,“ 我”是指項目團隊,“ 要”是指為了實現目標必須發揮主觀能動性,“ 您”是指管理對象,包括利潤、品牌、文化、人才,“ 留”是指過程管控和目標管理。
項目特點
總結5106標項目的特點,存在“ 急、難、險、重”四個方面, 急,是指工期緊,如期完成任務,是重慶市委市政府的民生承諾,也是中國中鐵投資收益的現實要求,項目部的所有工籌,都必須要按照既定關門工期進行倒排; 難,是指5106標施工位置處於重慶市繁華地段,協調難、遷改難、征拆難、施工難; 險,是指紅歇區間下穿國家502人防工程 ,歇石區間下穿軍事管制區後勤工程學院,石橋鋪站毗鄰既有一號線捷運車站,施工風險大; 重,是指生產任務和管理任務重,壓力大,除關門工期強制性要求外,按照中國中鐵要求,要把五號線打造成精細化管理的示範線,對已有的管理內涵和外延進行全員、全過程、全覆蓋地改造和改進。
歇台子站
車站採用地下二層島式站台車站,採用半明半暗結構形式,車站總長227.7m,其中明挖段長94.8m,圍護結構採用板肋式錨桿擋牆施工;暗挖段長132.9m,採用雙側壁導坑法施工;車站共設3個通道3個出入口,2組共6個風亭,與一號線歇台子站之間設定380m換乘通道一處。
石橋鋪站

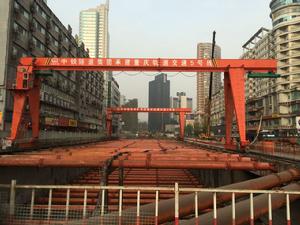

車站採用地下二層島式站台車站,採用明挖結構形式,車站總長354.5m,與1號線石橋鋪站並行布置並換乘,車站兩端配線段圍護結構採用圍護樁+鋼支撐,與1號線並行段圍護結構採用板肋式錨桿擋牆。車站改建出入口2座,新建出入口3座、應急疏散口2座、風亭3組。
紅歇區間

紅岩村站~歇台子站區間(以下簡稱紅~歇區間)採用暗挖鑽爆法施工,起訖里程右YCK26+768~YCK28+037.909(左ZCK26+768~ZCK28+037.910),區間全長1269.91m;於區間中部(YCK27+400)設定出渣支洞一處,出渣支洞長465m。為確保施工達到環保要求,採用水壓爆破施工工藝。
歇石區間
歇台子站~石橋鋪站區間(以下簡稱歇~石區間)採用盾構法施工,起訖里程右YCK28+264.960~YCK29+513.100(左ZCK28+264.960~ZCK29+513.100)區間全長1248.14m,中間設定2處聯絡通道;配備一台盾構機,由石橋鋪車站始發掘進至歇台子車站,於歇台子站調頭後始發掘進至石橋鋪站吊出。

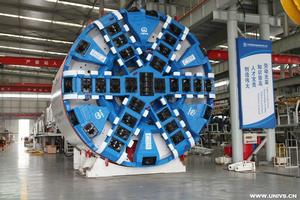

目前使用的掘進機直徑6.85米,主機總長9.4米,總重約580噸,是利用迴轉刀具開挖、破碎洞內圍岩的同時掘進,形成整個隧道斷面的一種集鑽、掘進、支護於一體的機械化程度很高的綜合性機械施工設備,預計每月掘進300米左右。
TBM適應重慶特殊的地質特點,在隧道掘進中無噪聲、沉降小,整個施工過程安全、環保、快捷,施工速度是傳統鑽爆法的8到10倍。
