基本信息
地區:重慶

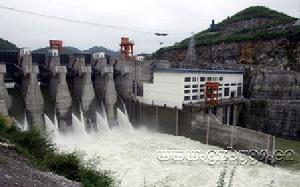

項目名稱:酉酬水電站:
項目性質:新建
建設周期:2005~2007年
投資總額:9.4億元
進展階段:工程設計
關鍵設備:水輪發電機組
建設內容:裝機容量2×6萬千瓦
簡介
酉酬水電站位於沅水支流酉水的上游,壩址位於重慶市酉陽縣酉酬鎮酉酬大橋上游約350.0m處,上距湖北來鳳縣在建的垃圾灘水電站約62km,下距建成的石堤水電站約53km,距酉陽縣城73km。水庫正常蓄水位335.00m,相應庫容1.28億m3,總庫容1.52億m3,調節庫容0.54億m3,為季調節水庫,電站裝機容量2×60MW,保證出力9.9MW,年利用小時3267h,年電量3.92億kW•h。2台機組同時發電。
該電站總投資93952萬元,完成土石方開挖60餘萬m3,鋼筋制安370噸,混凝土澆築6600m3,漿砌石檔土牆1661m3,累計完成投資11877.87萬元。工程於2005年12月開工,工程工期31個月,2008年12月竣工。
工程規劃

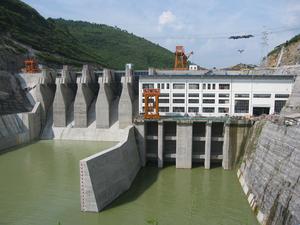

酉酬水電站是中南院第一個完整的水電站總承包項目。為幫助所有的相關方充分表達各自觀點並提供合理的時間以便其提交意見,北京愛依斯愛地環境技術有限公司就重慶市酉水酉酬水電站CDM項目召開了相關方意見徵詢會議。2005年12月14日,該院與重慶酉水水電開發有限公司簽訂《重慶市酉水酉酬水電站樞紐工程總承包契約》;2005年12月16日,導流洞工程開工;2006年6月6日,主體土建工程開工;2006年10月12日,酉酬水電站順利截流、主體工程全面開工。
經過兩年多的建設,酉酬水電站樞紐工程已通過了工程安全鑑定、工程蓄水、質量監督等系列檢查和驗收,工程具備332m高程以下蓄水條件,水庫壩前初期蓄水位為328m。
水庫初期蓄水分兩步,前期蓄水至高程318.00m~322.00m,待樞紐建築物監測、檢查和庫區巡查,在確保全全的前提下,逐步抬高水位至328.00m。
主體建築
樞紐建築物包括大壩、壩後式廠房和地面開敞式開關站等。大壩為碾壓混泥土重力壩,最大壩高62.6m,壩頂長182.92m。
發電廠房設在大壩的壩後部,引水方式為壩後直接引水,最大引用流量為2×161.3m3/s,發電機組為混流立式。該工程庫區移民4583人,淹沒耕地面積3202.52畝(另外採用農田防護措施保護耕地2293.9畝),林地面積2800畝。酉酬水電站樞紐工程施工區占用耕地227.23畝,林地541.69畝。工程靜態投資88991萬元,計畫總投資93952萬元。
2號機組啟動
酉酬水電站2號機組一次啟動成功,經過6個小時的運行考驗,機組運行平穩。水電站為壩後式水電站,壩址位於重慶市酉陽縣酉酬鎮酉酬大橋上游約350米處,屬二等大二型工程,工程樞紐由碾壓混凝土重力壩、壩身溢流表孔、消力池、壩式進水口、壩後式電站廠房及敞開式開關站等組成,電站裝機2台,總裝機容量120MW,我局機電安裝分局主要承擔了廠房機電設備安裝、開關站、壩區照明及監測儀器的安裝等。
壩基岩體爆破監測
水電站壩址區基岩裸露,出露地層較單一,為寒武系中統上組白雲質灰岩,區內斷裂構造不甚發育,以裂隙為主。電站土石方明挖包括大壩左岸、右岸、大壩河床、發電廠房及開關站4個施工區,爆破開挖工期緊,強度大,但由於爆區臨近酉酬鎮和酉酬大橋,爆破施工受到極大的制約。為此在本次測試系統中採用四川拓普測控科技有限公司生產的UBOX20016攜帶型數據採集儀及配套速度感測器對施工期進行監測,在爆破過程中儀器成功的記錄了相關波形,各項振動影響數據都在爆破振動允許的範圍內從而達到了最大限度的減少爆破震動對爆區臨近的酉酬鎮和酉酬大橋的震害影響的目的,也確保了施工安全。
社會效益
電站以發電為主,送電重慶,可承擔系統基荷和調峰作用,有利於渝東電網的穩定運行,提高供電質量和可靠性,同時兼有改善營運,發展旅遊等綜合效益,為當地經濟發展提供強勁的電力支撐,對酉酬鎮乃至酉陽全縣經濟的發展起到良好的推動作用。
