鄒縣發電廠是一座現代化特大型坑口火力發電廠,坐落山東省鄒城市。南面是水資源豐富的微山湖,北面與兗州煤田相鄰。 目前擁有4台33.5 萬千瓦、2台60萬千瓦和2台100 萬千瓦機組,總裝機容量454萬千瓦。

簡介

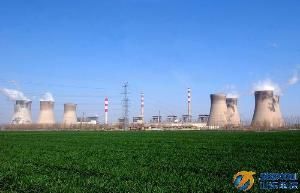

鄒縣電廠鄒縣電廠

1983年10月1日,鄒縣發電廠正式破土動工。一、二期工程安裝4台300MW亞臨界燃煤國產機組,1985年至1989年相繼建成投產。自2001年起,該廠對300MW機組進行了大規模技術改造,現已完成3台,共增容100MW。三期工程2台600MW機組是利用世行貸款建設的引進技術型機組,自1993年11月25日破土動工,至1997年11月5日全部投入運行。四期工程安裝2台1000MW等級超超臨界機組正在籌建中。

鄒縣發電廠現有員工3000多人,設有15個職能管理部門及14個生產和多產後勤單位,總資產近百億元。 南面是水資源豐富的微山湖,北面與兗州煤田相鄰,具有得天獨厚的發展條件。 目前,擁有 4 台 33.5 萬千瓦、 2 台 60 萬千瓦和 2 台 100 萬千瓦機組, 總裝機容量 454 萬千瓦, 是全國最大、國內綜合節能和環保水平最高的燃煤電廠之一,隸屬於中國華電集團公司.目前,全廠總裝機容量2500MW。

企業宗旨

多年來,鄒縣發電廠始終堅持“以人為本,安全第一,效益至上”的企業宗旨和與“最好同行”的企業理念,突出抓改革、抓發展、抓管理、抓隊伍,扎紮實實開展創一流工作,企業綜合管理水平不斷提高,兩個文明建設取得了顯著成績機組投產後,運營業績良好,各項經濟技術指標始終保持全國同類型機組先進水平。在全國火電大機組競賽中, 11 台次獲得第一名, 14 台次獲得一等獎。累計發電 2050 億多千瓦時,上交稅金 55 億多元,為國民經濟發展作出了積極的貢獻。先後榮獲全國先進集體、五一勞動獎狀、全國電力雙文明單位、全國電力思想政治工作先進單位、山東省思想政治工作十佳企業等榮譽稱號,1998年被國家電力公司命名為“全國一流火力發電廠”,2001年通過了質量·環境·職業安全衛生“三標一體”貫標認證,加快了與國際管理水平接軌步伐。

目前企業職工隊伍穩定,安全生產穩定,企業呈現出良好的發展態勢。

發展前景

我國首台國產百萬千瓦發電機組——華電國際山東鄒縣發電廠8號機組,順利通過168小時滿負荷試運行,7月5日上午正式投產發電。這台機組的投產,使華電國際山東鄒縣發電廠的裝機總容量達到454萬千瓦,成為全國最大的火力發電企業。

華電國際鄒縣發電廠8號機組採用的發電機是我國第一台國產的百萬千瓦等級發電機。是鄒縣發電廠四期工程投產的第二台機組,機組從鍋爐點火到完成168小時滿負荷試運行僅用了9天19小時,創全國同類型機組整套啟動試運時間最短紀錄。整個工程建設工期為29個月20天,比契約工期提前了8個月。工程動態投資72.64億元,設計發電煤耗270克/千瓦時,低於全國火電機組平均水平近70克/千瓦時,每年可節約標準煤99萬噸。脫硫等環保設施全都實現了"三同時",煙氣脫硫裝置效率95%以上,除塵效率高達99.9%,每年可減少二氧化硫排放3.5萬噸。工程採用乾式除灰,並同步建設全國最大的中水深度處理工程,每年可利用城市中水1200多萬噸,

企業科研

華電國際鄒縣發電廠四期工程兩台百萬千瓦超超臨界燃煤凝汽式汽輪發電機組,是國內單機容量最大、運行參數最高的燃煤發電機組,被列為國家"863"科技攻關項目和國家重點建設項目。作為我國百萬千瓦超超臨界機組引進技術國產化的依託工程,鄒縣發電廠四期工程大量採用國產設備,其中包括8號發電機在內的核心設備,為我國百萬千瓦火電機組的建設積累了寶貴的經驗。這一工程的建成投產,使華電國際鄒縣發電廠同時擁有30萬、60萬、100萬千瓦三個容量等級和亞臨界、超超臨界兩個技術等級的發電機組,成為我國改革開放以來電力工業發展的標誌性視窗企業。

企業榮譽

鄒縣發電廠四期工程創造了全國同類型機組安全狀況最好、建設速度最快、工程質量最優、調試時間最短、試運指標最佳、節能環保性能最好的紀錄。7號機組被中國華電集團公司確定為發電裝機突破5000萬千瓦的標誌性機組,8號機組整套試運和文明啟動條件創全國同類型機組最好水平,實現了"文明啟動、綠色啟動、無缺陷啟動"。兩台機組都實現了鍋爐水壓試驗、汽輪機扣缸、倒送廠用電、鍋爐點火、汽輪機沖轉、發電機併網、168小時滿負荷試運行等“七個一次”成功,各項技術指標都達到國內先進水平。
