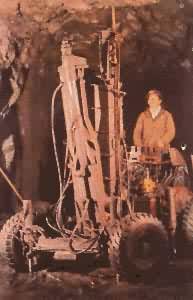

掘進安裝機電設備的硐室與專用硐室的施工作業。硐室通常包括水泵房、變電所、箕斗裝載硐室、破碎機硐室、等候室、調度室等,其形狀與規格變化很大,施工較複雜。根據硐室的斷面大小及岩層的穩定情況,有以下幾種施工方法:全斷面一次掘進法用於穩定的岩層,全斷面一次爆破,一次支護,工作空間大,可用高效率的大型機械施工設備,如鑿岩台車、大型裝岩機等。

硐室掘進

正文

 (見彩圖)
硐室掘進硐室掘進
硐室掘進硐室掘進
台階工作面掘進法 分正台階與倒台階兩類,用於較穩定的岩層。正台階工作面掘進(圖1)時,上台階超前,超前部分可用錨噴或其他臨時支架維護;下台階掘出後,全斷面進行永久支護。如頂板不夠穩定,可在超前部分砌好拱部永久支護,下台階掘出後再砌牆接拱。倒台階工作面掘進時,下台階超前,超前部分先砌牆,上台階掘出後再砌拱部永久支護。有時,將上台階爆破下來的矸石當臨時工作檯進行砌。
硐室掘進硐室掘進
台階高度一般為2.2~3.0m,寬度即硐室的寬度。台階超前距離根據鑿岩、裝岩設備及工作組織確定,一般為3~5m。
導硐掘進法 岩層不夠穩定時,先掘進小斷面導硐,然後逐次擴大並砌。按導硐位置分中央(單側)和雙側兩種掘進方式。
① 中央(或單側)掘進 高度和寬度較大的硐室施工時,可將導硐置於中央下部便於向兩側對稱地逐步擴大。某側有特殊要求,可採用單側導硐施工,如水泵房應在吸水井一側先掘導硐,並掘砌吸水井,使該側牆基與吸水井施工成為整體,再逐步擴大與砌。

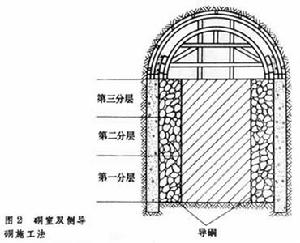

② 雙側掘進 大斷面硐室施工時,先從最下層兩側牆基位置挖掘兩個小導硐,將牆基與牆砌好;小導硐一直掘砌到硐室盡端後,再掘砌第二分層的小導硐;爆破的部分矸石填作工作檯,便於向上施工直到硐室頂部。做好永久支護,最後將中間殘留岩柱挖出(圖2)。
硐室掘進硐室掘進
目前,用先拱後牆,上、下導硐,開掘大型硐室法已獲成功,如配合光面爆破、錨噴等效果更好。根據硐室用途的要求,做好通風、防潮、防水和防滲處理。對於重要硐室,須進行圍岩變形和支護受力監測工作。有些與井筒直接相連的硐室,其永久支護應與井筒的永久支護同時施工,以提高其整體性和封水性(見巷道與硐室支護)。
