浙江大唐國際烏沙山發電有限責任公司

浙江大唐國際烏沙山發電有限責任公司

浙江大唐國際烏沙山發電有限責任公司於2003年10月開工,1號機組工程建設僅用21個月16天的時間,刷新了全國同類型機組最短建設工期的紀錄。 大唐國際烏沙山電廠創造出令同行稱道的“烏沙山速度”。 2003年10月15日,烏沙山電廠“四通一平”工程破土動工。

基本信息

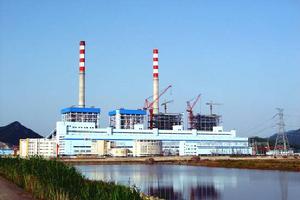

浙江大唐國際烏沙山發電有限責任公司

浙江大唐國際烏沙山發電有限責任公司位於浙江省寧波市象山縣西周鎮。

由大唐國際發電股份有限公司控股51%,一期工程建設四台60萬千瓦國產超臨界燃煤發電機組。該項目是浙江省五大百億工程項目之一,也是全國第一個公開招標確定業主的項目,開創了中國電力建設模式的先河。
浙江大唐國際烏沙山發電有限責任公司於2003年10月開工,1號機組工程建設僅用21個月16天的時間,刷新了全國同類型機組最短建設工期的紀錄。2006年11月8日,隨著4號機組順利通過168小時滿負荷試運行,該工程一年內4台60萬千瓦超臨界機組全部投產。工程採用先進的環保技術,採用低氮燃燒技術。廢水循環利用實現“零排放”,為保護海洋生態環境,排水採取低潮位水下排放。
浙江大唐國際烏沙山發電有限責任公司二期工程計畫在現廠址進行擴建,建設規模2×100萬千瓦超超臨界燃煤機組,並同步安裝煙氣脫硫、脫硝裝置。
同時二期工程同步配套建設日產10萬噸海水淡化項目,在解決電廠生產用水的同時,每天可向當地供應淡水8萬噸以滿足當地的工業用水和生活用水,以緩解當地水資源緊缺狀況。 烏沙山速度

從澆築第一方混凝土到首台機組併網發電,僅用了21個月16天的時間,刷新了國內600兆瓦超臨界燃煤電廠同類機組最短建設工期記錄;2號機組比承諾工期足足提前了110天。大唐國際烏沙山電廠創造出令同行稱道的“烏沙山速度”。 大唐人創造了奇蹟
大唐人承諾的建設目標是:2006年6月1日併網發電,同年7月30日投入商業化運行,此後每隔3個月實現1台機組商業運行。
2003年10月15日,烏沙山電廠“四通一平”工程破土動工。基建專家經論證後決定,在安全可靠的基礎上,所有具備開工條件的項目都按計畫開工。
軟土地基的基礎開挖對於大唐人來說是個新課題,為此他們與建設單位共同制定了一套科學合理的施工方案。
老是出現偏樁,就採用鋼板樁、水泥攪拌樁、木樁等進行支護;大型機械無法進場施工,就用小型的,小型機械還不行,就用人工的。正是這種鍥而不捨的精神,僅僅用了6個月就完成了常規需要18個月才能完成的任務。
為了工期,大唐人似乎不近人情,他們甚至“只看結果不看過程”。2005年春節前的一次工作會議上,因電廠主要設備不能按時交貨,負有主要責任的計畫供應部兩位同志受到了降崗一級的處罰。正月初四,受處罰的同志就直奔哈爾濱催要設備。此後,各項設備都能按時或提前交貨,為提前完成承諾目標工期創造了良好的條件。
汗水換來了豐碩的成果,1號、2號機組均實現了提前投產。預計3號和4號機組將在9月和12月陸續併網發電。屆時,一年內實現4台機組全部併網發電又將創造一個奇蹟。
速度來自合力
2006年4月底的一天,在烏沙山電廠考察的國家電力監管委員會主席柴松岳說,烏沙山電廠在短短21個月實現首台機組併網發電,並將創造一年之內4台機組全部投產的新紀錄,其速度之快出人意料,為全國電力建設積累了成功的經驗。
烏沙山電廠是目前為止落戶象山的最大項目,當地政府把這一工程作為當時的“一號工程”來抓,為了推進項目的進展,大型電廠籌建辦作出了“包辦”的承諾。西周鎮和縣級有關部門都層層發動起來,大家都為電廠的建設一路開綠燈。
電廠的建設牽涉到大量的土地和海域徵用,事關千家萬戶,西周鎮為此專門成立了政策處理工作組。廠址用地1500多畝,僅是養殖塘就涉及21個村,道路涉及7個村;海域徵用5平方公里,涉及農戶300多戶,政策和糾紛處理的巨大壓力可想而知,但所有困難都在鎮幹部的努力下一一化解。去年12月1日,電廠煤碼頭首次投入使用,為了清理航道,工作組和籌建辦、海事、漁政、航管等部門和單位的同志租用了10多條小船,頂著大風浪,連續清理了4天,終於及時保證了煤船的進港和安全靠泊。縣教育局為了解決電廠建設者的後顧之憂,妥善解決了近30名電廠員工子女的就學問題。在全縣各級各部門各單位和廣大民眾的支持下,所有“硬骨頭”都一一“啃”了下來,電廠建設從來沒有因為人為原因停工一天。
合力打拚,擎萬家燈火為江山生色;團結協作,看一派光明讓日月增輝。在象山半島這塊投資寶地,就這樣創造了令世人驚羨的“烏沙山速度”。
