歷史
•2000年:推動特二號道路建設計畫。
•2002年:納入“挑戰2008-國家發展重點計畫”。
•2002年11月:交通部同意將其納入公路系統,並將特二號道路之功能定位表明確。
•2003年:特二號道路斥資309億元動工,工程分9標進行。同年,土城大安路平面道路拓寬辦理施工。
•2010年:特二號道路公路總局編定為65線快速公路。
•2010年11月17日:行政院公告台灣省台北縣特二號道路納編為65線快速公路。
•2010年11月17日:完成第一階段工程履勘,交通部履勘委員到場勘察後提出多項建議案,公路總局評估整體改善時間至少得花上兩周,因此延至12月初才會通車。
•2010年12月6日:公路總局發布第一階段-五股交流道至新莊中正路通車時間為12月8日15時。
•2011年10月22日:第二階段-板橋縣民大道至土城交流道通車。
•2013年1月31日:中午12點,第三階段-新莊中正路至板橋縣民大道完工,全線通車。
通車或施工路段

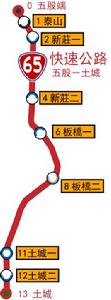

全部工程分為三期7標,分段完工通車,全線約長12.81公里,由公路總局負責;國道高速公路工程局則負責土城交流道改善工程。
分段完工通車路段為:北段的五股交流道至新莊中正路段(第1、2標)約3.7公里,中段的中正路至板橋縣民大道(第3標)約3.3公里,南段的縣民大道至土城交流道(第4標)約5.4公里。第一階段通車的北段已於2010年8月底完工,同年12月8日通車;第二階段通車的南段已於2011年7月底完工,同年10月22日通車;第三階段通車的中段已於2012年12月底完工,2013年1月31日通車。
•已完工路段:
1.五股交流道至新泰路(第1標):4k+400~6k+615,全長2.215公里,其中跨越台一線的優先路段5K+190~5K+700已由他標先行完成。共設有五股交流道上下匝道、楓江路與中原路上下匝道。2006年11月動工,2010年7月8日完工,同年10月27日驗收完成,同年12月8日通車。
2.新泰路至中正路(第2標):6k+615~8k+180,全長1.605公里。2007年5月1日動工,2010年8月24日完工,同年12月8日通車。
3.跨台一線高架及桃園國際機場捷運線高架南往新五路共構段:5K+190~5K+700。2007年初完工,2010年12月8日通車。
4.中正路至大漢溪橋(第3-1標工程):8k+108~10k+060,長1.88公里,2009年4月15日動工,2013年1月31日通車。
5.大漢溪橋至縣民大道(第3-2標工程):10k+060~11k+460,長1.4公里,2008年10月動工,2013年1月31日通車。
6.縣民大道至捷運土城機廠段(第4-1標工程):11k+460~13k+130,長1.67公里。2007年5月16日動工,2010年8月26日完工,同年11月15日驗收完成,2011年10月22日通車。
7.捷運土城機廠至城林橋段(第4-2標工程):14K+000~15K+220,長1.22公里。2006年9月4日動工,2009年9月25日完工,同年11月27日驗收完成,2011年10月22日通車。
8.跨捷運土城機廠段:13K+140~14K+010,2003年10月30日完工,2011年10月22日通車。
9.城林橋至土城交流道(第4-3標工程):15k+220~16k+810,長1.59公里,2011年7月28日完工,同年10月22日通車。
1.五股交流道至台64線五股一交流道(接洲後路(縣道103線)及成泰路(縣道107線))段:因五股洲子洋30米道路路段取得用地費用問題,經經建會2005年8月18日審議後決定移出本計畫。
2.中和支線:自台65線主線約9K處分出支線連線至北二高中和交流道及中和次系統(長5.86公里)到安坑安祥路。
爭議路段
•枋橋河流文化協會發起搶救湳仔溪護河活動,要求第3-2標停止發包,保留湳仔溪的自然河景,但是第3-2標已經完工。
•五股端匝道位置設計,非以封閉式系統交流道設計,接高速公路南向匝道下五股端,接北向匝道則下楓江路匝道,皆需在接交流道前上下匝道而與平面之一般道路車流混合,預計在通車後,將形成一行車瓶頸;新北市政府交通局計畫以增設交通管控設施,提醒駕駛人遇到塞車可改道行駛。
