崇明越江通道

崇明越江通道

崇明越江通道工程起自浦東五號溝,接上海郊區環線,過長江南港水域,經長興島再過長江北港水域;止於崇明島陳家鎮,暫接陳海公路,全長25.5公里。經過對橋樑和隧道多方比選,綜合地質、水文、河勢、通航等建設條件,工程最終確定採用“南隧北橋”方案———以隧道形式穿越南港水域,長約9公里,設計時速為每小時80公里;以橋樑形式穿越北港水域,長約10公里,設計方案為技術成熟的斜拉橋橋型,設計時速為每小時100公里;長興島陸域及兩端接線公路長約6.5公里;全線在浦東五號溝、長興島、陳家鎮等3處設定互通式立交。項目總投資約123.1億元。崇明越江隧道的隧道部分將採用盾構法施工,工程所需的盾構將是世界上最大的盾構,海內外目前尚無成熟的工程實踐經驗。崇明越江通道工程的可行性研究報告已經國家批准。崇明越江通道工程採用“南隧北橋”方案,是目前世界上最大的橋隧工程。工程建成後,驅車從浦東五號溝至崇明陳家鎮,不到30分鐘。

工程簡介

崇明越江通道崇明越江通道

崇明越江通道工程位於上海東北部長江口南港、北港水域,是中國長江口一項特大型交通基礎設施項目,也是上海至成都高速公路的重要組成部分。

該工程的建成將改善上海市交通系統結構和布局,加速長三角地區經濟一體化,更好地帶動長江流域乃至全國經濟發展,提升上海在全國經濟中的綜合競爭力。工程起於上海市浦東新區的五好溝,經長興島到達崇明縣的陳家鎮。

全長25.5公里。工程採用“南隧北橋“方案,即以隧道形式穿越長江口南港水域,長約8.95公里;以橋樑形式跨越長江口北港水域,長約16.65公里。

工程按高速公路標準,雙向六車道,設計荷載公路I級,設計車速80-100公里/小時。工程於1981年起開展研究,1996年下半年完成初步設計,1996年12月28日正式啟動。

地理位置

是交通部確定的國家重點公路建設規劃中上海-成都公路的重要組成部分。它南、西接上海的浦東區五號溝(東線)、寶山區羅涇(西線),經長興島、崇明島,北接江蘇省的海門市、啟東市,與江蘇省的寧通啟高速公路相連。東線先實施,其走向為:浦東五號溝——長興島——崇明陳家鎮——崇明接線高速公路——崇明牛棚港——江蘇海門青龍港——江蘇寧通啟高速公路。

建造理由

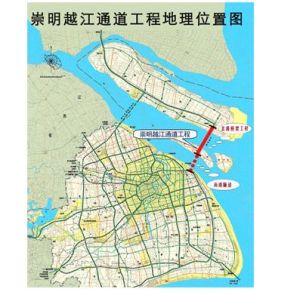

崇明越江通道地理位置示意圖崇明越江通道地理位置示意圖

越江隧道不稀奇,黃浦江底單層、雙層的都有;斜拉橋也不稀奇,黃浦江上“世界級”的不少。但是,世界級的隧橋結合工程在上海“前無古人”,而且施工的位置在長江口。

為啥非要在南面挖隧道、北面造大橋呢?工程方案是根據長江口實際情況確定的。在浦東和崇明島之間有長興、橫沙兩島,長江在入海口形成了南槽和北槽。天然的水深條件使得浦東至長興島之間的南槽承擔了主要的通航量。挖隧道雖然難度很大,但隧道建成後不會影響航運。南槽挖“長江隧道”、北槽造“長江大橋”的“南隧北橋”方案,是國際徵集工程方案後經國內外著名專家反覆論證,得出的一致結論。

“南隧”部分將採用盾構隧道方式穿越長江水域,隧道全長8.9公里。按照“三來三去”六車道技術標準要求,兩條圓隧道內徑均為13.7米,隧道外徑15.0米(圖三)。用於隧道掘進的盾構機直徑必須達到15.3米,是當今世界上最大直徑的盾構隧道,目前,盾構機的國際採購招標即將開始。

世界上已經建成的最大盾構隧道是荷蘭的Gloene Hart隧道,盾構機直徑14.87米,略小於長江隧道需要的盾構機,目前這台盾構機已經“轉戰”上海中環線南部穿越黃浦江的上中路隧道工地。

“北橋”部分按照3萬噸級貨櫃船及5萬噸級散貨船雙向通航要求,建造一座全長10.3公里的斜拉橋,其中主跨730米。此跨度一舉超過黃浦江上南浦、楊浦、徐浦三座大橋的主跨度,位居世界第五、國內第二,建成後將是長江口第一橋。

在當今世界已經建成和在建的同類型斜拉橋中,正在建設的蘇通大橋以跨度1088米位居世界第一。

整個越江工程按照“三來三去”六車道高速公路設計,橋樑設計行車時速100公里,隧道設計時速80公里。除大橋和隧道外,在長興島和崇明島另建6.3公里接線道路。浦東五號溝郊區環線、長興島潘園公路和崇明島陳海公路都將建造互通式大型立交橋,長興島上還將設服務區。

建造特點

崇明越江通道崇明越江通道

起自浦東五號溝郊區環線(遠東大道——五洲大道)立交,穿越南港水域,於長興島新開河處登入,接長興島潘園公路立交。

隧道圓形盾構段長度為6.97公里,隧道按雙向6車道布置,兩圓形隧道間每隔1.2公里自由設定一座橫向通道,共4座橫向通道;隧道盾構直徑為15.2米,是世界上最大直徑的盾構隧道。上海長江大橋全長10.27公里,起自長興島北岸,跨越北港水域,於崇明島奚家港處登入,接崇明陳海公路立交。橋樑主通航孔和輔通航孔採用斜拉橋形式,斜拉橋主跨670米。

跨江橋樑總共154跨,其間設有滿足遠期3萬噸級貨櫃及5萬噸級散貨船的主通航孔及滿足3000噸級船舶通行的輔通航孔。主通航孔其結構形式為主跨730米雙人字形塔柱。

分離式鋼箱斜拉橋;輔通航孔為80米+140米+140米+80米預應力鋼筋混凝土連續箱梁,其餘橋跨分別為30米、50米、60米、70米預應力鋼筋混凝土連續箱梁及105米鋼-混凝土組合箱梁。全橋累計澆築混凝土798284立方米,鋼筋100952噸,預應力鋼束12912噸,鋼材122106噸,填土方686202立方米。

工程建設

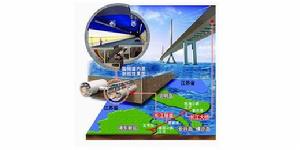

崇明越江通道工程示意圖崇明越江通道工程示意圖

在長江口建造大橋和隧道,基本沒有經驗。對於隧道,最大的難度來自土層;對於大橋,最大的挑戰是地基;對於整個工程,最大的目標除了質量還有環保。

長江口江底軟土層內要承受世界上直徑最大的盾構,總長8.9公里的隧道,一次頂推距離達7.5公里,是當今世界之最。也就是說,連續頂推7.5公里才能“歇口氣”,接著再頂推剩下的1.4公里。頂推過程中,隧道的線形、軸距、沉降都必須在控制範圍內,否則功虧一簣。

同樣,長江口的軟土地基上要建起主塔高210米、主跨達730米的10.3公里斜拉橋。雖然上海擁有建造黃浦江上世界級斜拉橋的經驗,還有在外海指揮造橋的經驗,但是,長江口複雜的地質和氣象水文條件仍然將挑戰建設者的智慧。最讓黃融擔心的是颱風和汛期,這一點他已經在東海大橋外海施工現場多次領教老天的威力。

與此同時,施工過程中長江口環境保護、修路造橋與崇明島生態開發相結合,更是一個綜合性的課題。

在該工程的前期論證階段,圍繞工程建設將要面對的困難,有關方面開展了一系列課題研究,包括規劃線位、交通流量、河勢、通航淨空尺度、水域通航環境、工程地質、氣象、水文、模型試驗、防撞、沖刷、環境評估、工程風險等18個專題、27個項目。

針對航道河勢、橋樑、隧道等專題開展了專項專家諮詢論證,邀請了李國豪、項海帆、范立礎、錢七虎、孫鈞、劉建航等院士和專家多次對方案進行評審指導。即將進行的施工國際招標中,上海將請國際知名承包商與國內施工精英合作,共同打造長江口的工程精品。

重要作用

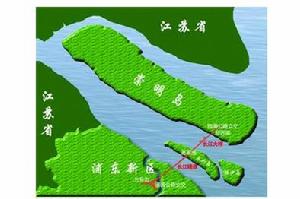

浦東和崇明島之間有長興、橫沙兩島,長江在入海口形成南槽和北槽浦東和崇明島之間有長興、橫沙兩島,長江在入海口形成南槽和北槽

崇明越江通道工程對於上海來說,打通了浦東到長興島、崇明島之間的“天塹”,為長興島造船基地建設、崇明島綠色生態島開發開闢了“捷徑”;而這一工程對整個長三角地區乃至全國的公路網建設也至關重要。

崇明越江通道工程是交通部最新確定的國家重點公路建設規劃中,上海至成都的重要組成部分,將為國家西部大開發打開一條從內陸到沿海的大通道。

今後,上海市中心的車輛可以通過上海“153060”公路網,從貫穿整個上海郊區的A30公路進入浦東五洲大道,在浦東五號溝駛入長江隧道到達長興島;長興島上的潘園公路立交可以分流,讓一部分車輛直達造船基地;繼續向東北的車輛經過長江大橋到達崇明島,通過陳海公路立交分流至崇明島各處。在建設崇明越江通道的同時,崇明島上還將建設北沿高速,直達規劃中預留的崇明至江蘇啟東的崇啟大橋,與江蘇省直接相通。而崇啟大橋還與江蘇省的寧通啟高速公路相接。

正因為是國家公路網路的樞紐之一,崇明越江通道工程從一開始就被納入嚴謹的規劃研究體系。上海歷屆市委、市政府領導在這一工程上傾注了大量心血,十多年來,國務院各相關部門主持或參與了整個規劃研究過程。

它的建設對形成和完善沿海交通大通道、充分發揮上海市的區位優勢、促進沿海開放帶經濟發展躍上新台階、進一步實現國家“兩沿”戰略、提高和強化上海市的輻射和服務功能等是十分必要的,並具有十分重要的戰略意義。同時,建設崇明越江通道,將極大地促進崇明島的開發,有利於帶動蘇北地區的經濟發展;有利於均衡長江三角洲地區越江交通布局和發揮長江航運優勢,更有利於國防建設。

大事記

崇明越江通道崇明越江通道

崇明越江通道工程的規劃研究起始於上世紀80年代初。1981年0月由國家科委主持召開“長江口越江工程重大技術經濟問題前期軟課題工作會議”,經過一年多專題研究,於1982年-5月完成《長江口越江通道工程重大技術問題前期研究報告》。

1985年3月完成了《上海市長江口越江通道工程預可行性研究報告》。

1993年3月,上海市將崇明越江通道工程項目建議書上報國家計委。

1993年4月至8月,上海市進行了工程國際方案徵集工作,方案的徵集為工程可行性研究報告打下了良好的基礎。

1994年12月,國務院批轉國家計委立項報告。

1995年0月,上海完成工程可行性研究報告預評審,並上報國家計委。

1995年-5月,交通部在上海組織了工程可行性行業評審。

1995年10月,受國家發改委委託,中國國際工程諮詢公司在北京組織專家評審。

1996年7月,國務院常務會議討論通過了工程可行性研究報告審批。
