北宿煤礦

北宿煤礦

兗礦集團有限公司北宿煤礦是我國自行設計、自行開發、設備全部國產化的薄煤層炮采現代化礦井,1976年12月26日建成投產,原設計生產能力為45萬噸/年,現實際生產能力達到100萬噸/年,跨入了全國百家高產高效礦井行列。

礦井介紹

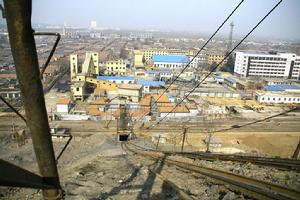

北宿煤礦 北宿煤礦

礦井井田面積27平方公里,煤炭儲量豐富。煤質優良,具有富硫、低灰、低灰熔點、高發熱量等特點,是煉焦配煤、液化、氣化和化工用煤的理想原料,液化後可代替原油,屬於優質工業動力用煤和良好的生活用煤。目前北宿煤礦小槽薄煤層,資源枯竭不遠了。

礦井位置

北宿煤礦北依泰岱,南瞻嶧峰,西北有著名的水泊梁山,西南有山東省最大的淡水湖微山湖,處於具有淵源歷史文化的聖地孔孟之鄉鄒城市境內。

礦井發展

針對煤炭市場競爭日趨激烈的現狀,北宿煤礦積極探索尋求市場經濟條件下薄煤層高硫煤礦井深化改革、轉換機制、轉產開發、加快發展的新路子。實施科技興礦戰略,不斷探索研究套用新技術新工藝,自行研製開發了DP2400/06/12型薄煤層炮采工作面垛式支架、機車、礦車掉道復軌器和適應薄煤層炮采工作面的啞鈴型運輸機、擋、鏟煤板工藝;加大資金注入,提高單產單進水平,大力組織實施60萬噸採煤活動,為薄煤層礦井高產高效工作做出了積極的探索。同時,堅持"以煤為主、多種經營、綜合開發、全面發展"的方針,不斷拓展經營範圍。作為兗礦集團非煤發展重點產業項目的高嶺土廠,已具備年生產高嶺土系列產品1萬噸的規模,生產優質煅燒超細高嶺土系列產品十多個品種,廣泛套用於造紙、陶瓷、塗料、化工、油漆、橡膠、塑膠、電纜造料、油墨、耐火材料等領域。控股的北晨養殖公司"三萬頭良種養殖場"已初具規模,擬在較短的時間內發展成為以養殖為主體,集飼料加工、生產有機肥及無公害蔬菜種植為一體的大規模養殖基地。現高嶺土和養豬場均已破產。

礦井簡介

井田東以一號井東斷層為界, 西以馬家樓斷層與里彥區毗鄰,北以17層煤-350米水平附近的坐標點(E1點到E14點)聯線垂直劃分與南屯煤礦為界,南以17層煤-150米等高線附近的坐標(F1至F15點) 聯線與落陵煤礦為界,東南以B點、C點、D點、A點坐標聯繫與唐村煤礦為界。井田東西走向長為10公里,南北傾斜平均寬為1.82公里,面積為18.2平方公里。可采儲量為5612.67萬噸,該區主要含煤地層為石炭系太原群,共含煤15層, 總厚5.97米。其中可採煤層4層,總厚3.78米。全區穩定可采的16上層煤平均厚度1.01米,17層煤平均厚度1.04米,全區大部分可採為18上層煤,平均厚度0.98米,局部可採為15上層煤,平均厚度0.75米。煤層傾角2~15°。屬低沼氣礦井,各煤層的煤塵均有爆炸危險,煤層有自然發火的可能性。礦井生產能力為年產45萬噸,年工作日300天,日產1500噸,服務年限90年。

1972年6月,該礦井由兗州煤炭生產建設指揮部第一工程處籌建。同年9月10日副井開工。參加礦井建設的施工單位,礦建由第一工程處施工;土建除主井井架基礎和篩分選矸樓、風井通風系統等工程,由三十七工程處施工外,其餘工程均由第二工程處施工;安裝工程除副井提升系統、壓風系統及井下採區安裝由第一工程處施工外,地面其他系統由三十七工程處施工。在三類工程全面展開,施工進入高潮期間,1975年4月, 兗州煤炭生產建設指揮部成立北宿礦井會戰小組和前線會戰指揮部,組織礦井建設。井筒施工順序是副井→主井→風井,三個井筒表土段井壁設計均為雙層現澆鋼筋混凝土結構,井壁厚度分別為850、750、700毫米。基岩段井壁厚度副井400毫米,主井350毫米素混凝土。風井基岩段井壁厚度350毫米,從115~154.3米(39.3米)段永

久井壁為150毫米錨噴支護。 井筒施工方法,表土段採用人工挖掘,外壁採用短段掘砌,內、包壁均用繩捆模板築壁。在基岩段施工中改革了常規工藝,主井筒在兗州礦區首次試用光爆噴射混凝土作臨時支護,結束了掛圈背板的笨重體力勞動;在主井筒首先試用煤炭系統第一台主井雷射指向儀,風井井筒基岩段在礦區首次試用錨噴作永久支護。風井馬頭門、翻罐籠峒室、井下炸藥庫等特殊峒室均採用光爆錨噴新工藝,質量達到設計要求,均縮短了工期,土建工程兩個12米單跨線園筒煤倉,每個倉儲煤1500噸,鋼筋混凝土結構,高37米的煤倉,採用筒身一次滑模到頂的新工藝,上倉皮帶走廊, 斜長117米,組合框架首次使用滑模工藝取得了成功;副井15米高的鋼筋混凝土井架, 採用預製整體滑行工藝。 1976年12月正式驗收投產。 1980年生產原煤45.04萬噸, 達到礦井生產能力。1985年11月,提出礦井改擴建設計,設計能力由45萬噸/年擴大到75萬噸/年。擴建後服務年限為40年,改造主井,增大提升能力;新建一個副立井, 一個迴風立井,建一座壓風站,安裝壓風機3台,井巷工程3400.3米,房屋建築面積25508平方米,全員工效達到1.40噸,批准概算投資3757.84萬元。1986年6月動工, 到1990年,完成投資3513.6萬元,完成井巷工程2891米,房屋竣工面積

28646平方米,占設計量的112.3%。
