北京捷運14號線東段

北京捷運14號線東段

北京捷運14號線東段,2013年8月29日開始緊張施工,該段線路全部位於北京朝陽區,全長15.8公里,共設車站12座。全線運營時間約為27分鐘,首次使用A型車,運營載客能力比B型車增加8%。2014年9月20日將具備車輛試運行條件;2014年底通車試運營。

捷運簡介

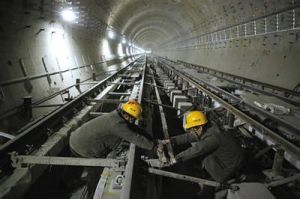

北京捷運14號線東段施工中北京捷運14號線東段施工中
2013年8月29日,工人在北京捷運14號線大望路站工區緊張施工中。繼西段開通後,北京捷運14號線東段將於2014年底通車試運營。該段線路全部位於北京朝陽區,全長15.8公里,共設車站12座。站內地面已經鋪裝完畢,正在進行吊頂以及牆面的施工。施工方北京市政路橋市政集團四處介紹,該站裝修進展與其他車站一致,按計畫均將於2014年9月底完成。車站將使用鮮艷跳躍的顏色裝飾,並延續西段輕靈飄逸的風格。

交通作用

北京捷運14號線列車在北京捷運線路中首次使用A型車,運營載客能力比B型車增加8%。東段線路開通後,全線運營時間約為27分鐘,將大大緩解望京地段的客流,極大地方便北城人民的生活,進一步完善北京北部的捷運線路網布局。

裝修風格

列車外粉內綠14號線的裝修風格全線主打“炫彩亮色”。由於14號線全線呈半環形,因此在裝修設計上全部呼應線路形狀。比如各站的天花板吊頂、出入口鋼結構和玻璃幕牆,都成環形。在顏色上,其理念為“曼妙銀環,炫彩新城”,去年已經通車的西段在城市邊緣地帶,因此顏色偏灰;今年通車的東段要經過CBD地區,各站將採用更加鮮艷跳躍的顏色。

運行調試

北京捷運14號線東段 運行調試北京捷運14號線東段 運行調試
2014年9月20日將具備車輛試運行條件。14號線東段正在加緊趕工期,按此前安排,所有工期或將提前一周完工。8月8日,全線軌道已鋪設完畢。軌道鋪完後將進行通信、信號、供電以及接觸網的安裝,預計8月15日前後安裝完畢,屆時列車可以跑上線路進行動車調試。另外,善各莊、來廣營、東湖渠以及望京站4站3區間為14號線樣板段。8日,樣板段列車已跑上軌道進行區間的動車調試。

運行線路

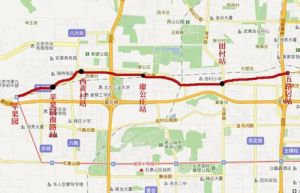

北京捷運14號線東段 線路運行北京捷運14號線東段 線路運行
線路運行2014年本市計畫開通4條新線,分別為6號線東段、7號線、14號線東段、15號線西段,新增里程62.15公里。除14號線東段之外,6號線東延開通後將與6號線已運營區段貫通運營;7號線是城市南部東西走向骨幹線路;15號線西段則是從既有15號線望京西站引出,向西延伸至清華東站。通車時,高家園站、朝陽公園站暫時不具備開通條件,因此甩站不停車。朝陽公園站有望在明年上半年投入使用。年底,金台路站、望京站可實現與既有6號線、15號線的換乘。14號線未來與機場線有交叉,交叉地點在京順路附近,該地段已預留與機場線換乘的條件。另外,未來高家園站可與規劃12號線實現換乘,朝陽公園站可與規劃捷運3號線實現換乘。
