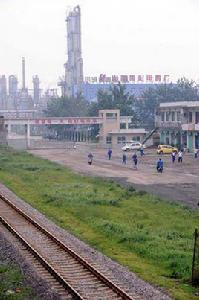

基本情況
洪洞煤焦化深加工園現有規模以上企業18戶,其中:
1、三個省營企業,即山西焦化集團、山西三維集團兩個上市公司和山西汾河焦煤有限公司。山焦集團年產焦炭360萬噸,化產品品種51種,擁有省級技術中心,是我國蒽油、甲基萘油、輕油和煤焦油水分快速測定方法的標準起草和制定單位。三維集團擁有國家級技術中心,是我國1,4丁二醇、四氫呋喃、PTMEG、可再分散性乳膠粉四種產品的標準起草和制定單位。汾河焦煤公司經過煤炭資源整合,形成了三交河、回坡底、乾河三個優質原煤生產基地和洗選加工發運基地。
2、三個民營焦化企業。分別是華清煤焦化學公司(焦炭生產能力90萬噸/年)、遠中焦化公司(焦炭生產能力60萬噸/年)、三維瑞德焦化公司(焦炭生產能力120萬噸/年)。
3、一個熱電廠:華實熱電有限公司發電廠,建設有2X50MW熱電機組,利用煤矸石發電(目前處於停產狀態)。
4、11個60萬噸/年以上生產能力的洗煤廠(永豐、金帆、振興、華順、復興、浩瀚、康老、鴻立、明達、遠泰福利、永青)。
已完成的工作
1、園區總體規劃和產業規劃由山西省城鄉規劃設計研究總院、化二院編制完成,並取得了省經信委組織的專家審查和批覆(晉經辦字【2009】56號)。
2、園區環境影響報告書由山西省環境規劃院編制完成,並通過了省環保廳組織的專家審查(晉環函【2010】915號)。
3、園區土地利用總體規劃大綱已經省、市、縣三級國土部門批覆。園區內基本農田已全部調整為一般農田。項目新建、擴建不存在用地瓶頸。
4、園區水資源論證、交通物流、供水、供電、綠化、通訊、新農村建設等幾個分規劃在園區總體規劃的框架內已由相關部門開始編制。
5、創建國家新型工業化產業示範基地已經工信部規[2010]642號檔案批覆授牌,園區的發展納入了國家工業和信息化部經濟運行監測體系。
重點項目進展
1、18.75公里的循環道路工程總投資4.78億元,該工程由縣交通局承擔。立項、初設、地面附著物賠償已完成,房屋拆遷和清理正在進行之中,根據安排年內計畫路基完成。
2、園區大道項目建設總長5公里,已完成1.8公里,剩餘3.2公里即可與東環路貫通,預計投資8千萬元,計畫年內完成。
3、三維集團年產3萬噸PTMEG(聚四亞甲基醚二醇)項目,總投資7.28億元。土建工程和基礎已經完工,主管道鋪設完畢,正在進行輔助管道安裝,預計年底投產。
4、洪洞縣陸合集團300萬噸焦化及精細化工項目,總投資30億元。一期120萬噸焦化及配套化產回收項目產能整合已完成,正在進行征地、設計、“三通一平”等準備工作。
5、山水集團日產5000噸水泥熟料生產線及配套餘熱發電項目,總投資7億元。公司註冊已完成,資金到位2億元,即將進行征地、“三通一平”等前期工作。
工作重點
1、組建園區管委會的申請,已經市委、市政府同意並行文上報有關部門,機構設定為正處級,現正在等待批覆。
2、國家工信部對國家新型工業化產業示範基地發展情況實行跟蹤檢查,每年要實行年檢,此項工作尚需認真準備。
3、山西焦煤和神華集團1800萬噸焦炭、60萬噸烯烴煤焦化一體化項目落地工程正在有序進行。
4、園區辦公大樓建設工作,已初步完成了選址工作,年內完成設計、資金籌措並動工建設。
5、積極招商引資,引進煤焦化深加工及配套項目,延伸產業鏈條,逐步實現資源共享、循環發展。
