唐萬大橋

唐萬大橋

唐萬大橋是茨淮新河上連線懷遠縣西部各鄉鎮以及懷遠縣與淮南市的重要通道,是打通唐集至蒙城的關鍵工程,該橋全長361.07米,於2010年9月29日實現橋樑合龍,並於2個月後投入使用。

簡介

唐萬大橋是茨淮新河上連線懷遠縣西部各鄉鎮以及懷遠縣與淮南市的重要通道,是打通唐集至蒙城的關鍵工程,惠及懷遠縣西部地區40多萬民眾,被當地百姓親切地稱為“致富橋”。該橋全長361.07米,2009年3月開工建設,經過一年多的施工,於2010年9月29日實現橋樑合龍,並於2個月後投入使用。

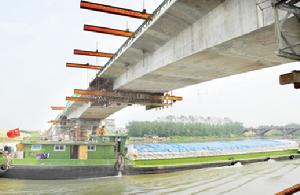

9月29日拍攝的即將合龍的唐萬大橋9月29日拍攝的即將合龍的唐萬大橋

建設中的唐萬大橋

唐萬大橋位於懷遠縣唐集鎮境內,設計為二級公路橋。橋樑全長361.07米,北接萬福鎮連線線長842.5米,南接唐集鎮連線線長1173.2米,總建設期19個月,總投資近1500萬。
承擔唐萬大橋施工建設任務的蚌埠路橋公司,自開工以來,項目部全體成員按照市委市政府三年大建設的總體要求,精心籌備,悉心施工,利用各種有利條件,制定詳細的組織施工方案和組織計畫,採用新工藝新材料新技術,截止發稿止,水下工程已全部完成,完成產值:760.8萬,占契約產值的51%。主要完成工程量:①引橋下部構造(樁基礎、系梁、立柱、蓋梁),②過渡墩4#墩樁基礎、系梁立柱、蓋梁,8#墩完成樁基礎。③主橋完成5#、6#墩樁基礎,承台、立柱、系梁、上部構造5#墩完成的0 #-4#塊及6#墩0#-5#塊、7#墩樁基礎,承台、立柱等。完成30m箱梁預製9片。

建設過程

一、最佳化工程施工方案,確保工程順利進展。
為保證唐萬大橋的順利進展,公司加強了項目部的現場管理,認真研究分析工程計畫,合理最佳化施工方案,進一步明確制訂了工程詳細計畫、目標與任務,責任到人,進度落實到月、旬、周,關鍵工序落實到日。為確保梁板吊裝順利進行,3月12日,在總公司四樓會議室召開了唐萬大橋30米箱梁吊裝方案評審會,邀請了省市有關的橋樑專家、業主、監理方以及項目部技術人員。
會上,專家們對梁板吊裝方案進行了專題論證,提出多種可行性方案進行選比,如:門架法、導梁法、架橋機法、吊車吊裝法等方案,並考慮技術含量、施工難度等情況,為確保全全和工程質量,各位專家最終確定採用吊車吊裝方案進行唐萬大橋樑板吊裝。為確保萬無一失,針對吊機操作錯誤發生的意外事故制定了緊急預案。最後各位專家強調要嚴格按照有關操作規程有序落實措施,保證吊裝方案順利進行。
二、抓質量、趕進度、築精品。
為加快工程建設施工進度,工程技術人員認真對照施工圖,找出關鍵工序是樁基施工,特別是水下樁基兩個主墩的施工,它的進度直接影響大橋的建設進度,是全橋關鍵工序的關鍵。為備戰河中主墩灌注樁的施工,爭取在汛期來之前完成河中樁基礎的施工。3月以來,公司領導多次到唐萬大橋施工現場督查工程建設的進展情況,鼓勵一線職工鼓足幹勁、力爭上遊,繼續發揚艱苦奮鬥的作風,傾力打造優質精品工程,全面提升路橋公司工程管理水平。同時,要求項目部抓住時機搶抓工程進度,力爭在施工黃金季節把工程進度趕上去,重點圍繞“精心策劃、精心設計、精心施工、精心管理”的原則,緊緊抓住“建設精品工程”、“推進精細化管理”兩條主線,加快主梁懸臂施工,目前,施工作業的各個工作面在有條不紊展開。
為了保證工程質量、成本、安全等指標,抓住施工關鍵環節,項目部自3月11日以來,陸續澆築了6#墩1#塊懸臂樑段及5#墩2#塊懸臂樑段,並根據現場試塊強度5天均滿足90%設計強度要求,採取一切有效措施開展後序張拉、壓漿工作,確保施工工序無障礙運行。按照“早謀劃、嚴管理、搶工期、出效益”原則,下一步爭取按照施工計畫10天澆築一對懸臂樑段。進入4月份,唐萬大橋項目部搶抓晴好天氣,按照12天澆築一對懸臂樑段的施工計畫要求,本月澆築完成了4#蓋梁,5#墩3#塊、4#塊懸臂樑段和6#墩3#塊、4#塊、5#塊懸臂樑段以及7#墩立柱, 8#墩於5月6日晚封底後,整個唐萬大橋水下工程已全部結束。北岸9片梁板也已全部預製完成。唐萬大橋5#墩主橋施工是全橋的關鍵節點,目前,項目部5#墩主橋懸臂澆築進展順利,預計5月底完成5#墩主墩掛藍與4#墩現澆合攏,這意味著唐萬大橋施工進展邁出重要的一步,為確保10月底完成主體工程塗上濃墨重彩的一筆。
三、開展形式多樣的勞動競賽
為確保唐萬大橋質量和進度,項目部開展了“大幹二季度,完成產值500萬元”的勞動競賽活動。開展“四好一和諧”即安全生產好:能認真貫徹落實“安全第一、預防為主”的方針,安全制度健全,落實安全生產責任制。切實做到加強安全生產、勞動保護和安全培訓工作;增加安全投入,落實安全措施,消除安全隱患;杜絕違章作業,確保不發生重大傷亡事故,將一般事故降到最低;工程質量好:堅持“質量第一”的方針,嚴格遵循質量規範,以確保“優質工程”為目標,做到管理規範,質量過硬,材料優質,設計科學,努力建設精品工程;工程進度好:嚴格按照契約工期要求,在保證質量和安全的前提下,確保施工進度,按時完成施工任務,經濟效益顯著;科技創新好:廣泛開展科技創新、技術改造、發明創造和合理化建議活動,在工程建設中節能減排效果好,確保節能環保,堅持科學管理和技術創新,全面落實“科學發展”的理念;勞動關係和諧:企業內部勞動關係和諧穩定,重視職工隊伍的管理,依法建立健全工會組織;依法維護職工特別是農民工的合法權益,對農民工工資月付季清規範,按時足額發放,監督檢查到位,對職工隊伍的職業道德和勞動技能的培訓措施完善;職工的文化生活豐富,並制定了相應的考核細則。經過項目部全體成員齊心協力、夜以繼日的努力,目前該工程完成投資760.8萬元,其工程質量和安全均得到各方好評。

建設意義

該橋是打通全長50.8公里的蒙唐路的關鍵工程,建成後將成為連線龍亢、徐圩、河溜、萬福、唐集、常墳等鄉鎮的交通要道,也為懷遠縣西部地區40多萬民眾提供更為快捷的出行通道,同時對城鄉經濟的發展起到重要的促進作用。
