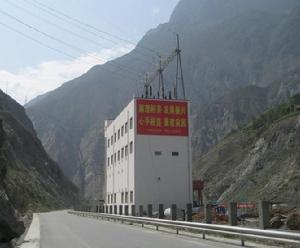

薛城水電站

薛城水電站

沖沙閘和泄洪閘底板高程均為1691m,閘室長30.0m,閘前設定15.0m長鋼筋混凝土鋪蓋。 在沖沙閘和排污閘之間的上游設定一道束水牆,長40.0m,迎水面傾斜設定,牆頂高程1704.0m。 地麵廠房工程於2005年10月開工。

概述

薛城水電站位於四川省阿壩藏族羌族自治州理縣境內的雜谷腦河上,是雜谷腦河規劃推薦的“一庫七級”開發規劃中是第6個梯級電站。“雜谷腦”是藏語“吉祥”的意思。電站閘址位於甘堡電站廠房公路橋至板子溝電站廠房的順直河道段,距公路橋約800m;廠址在木卡鄉木材檢查站附近。壩址距理縣9km,距成都194km,對外交通方便。
電站工程的任務是發電,電站裝機容量46MW×3,多年平均發電量5.8億kw.h。電站水庫正常蓄水位1709.5.00m,相應庫容114.8萬m3,汛期排沙運行水位1704m,相應庫容53萬m3,調節庫容62.3萬m3,具有日調節能力。項目總投資12.5億元。

電站樞紐

薛城電站採用引水式開發,主要建物包括閘壩、引水隧洞、調壓井、壓力

管道和地麵廠房系統。

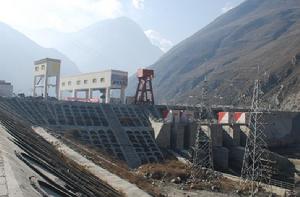

首部樞紐建築物從右至左依次為兩孔取水口、一孔沖沙閘、一孔排污閘、三孔泄洪閘、左岸擋水壩。閘頂高程1711m,閘基置於河床含漂砂卵礫石層上,最大閘高24.0m,閘線總長116.87m,為混凝土重力壩。正常蓄水位1709.5Om,汛期運行水位1704m。樞紐各建築物均為混凝土結構,閘壩基礎防滲採用懸掛式混凝土防滲牆,兩岸壩肩採用帷幕灌漿防止繞壩滲漏
右岸取水口為直立岸塔式,採用“正向泄洪排沙,側向取水”的布置型式。取水口上游右側布置扶壁式弧形導牆平順水流,並與岸坡相連線。取水口為兩孔,開敞式,頂高程為1711m,單孔淨寬10.0m,孔口內設定一道工作攔污柵及機械清污系統;進水閘為胸牆式,底板高程1690.0m,設有一道工作閘門。取水口與進水閘間為長15.0m的明渠漸變段,底坡1:3,寬度由22.5m經弧形斷面縮窄至7.4m;進水閘至引水隧洞進口為一長24.0m的混凝土埋管段。
沖沙閘、排污閘、泄洪閘布置在主河床,沖沙閘一孔,緊鄰取水口,孔口尺寸2.5
m×4m(寬X高);緊靠沖沙閘設定一孔開敞式排污閘,與沖沙閘及1#泄洪閘為同一閘段,孔口尺寸2.5m×5.5(寬X高),堰頂高程1704.0m。排污閘左側為3孔泄洪閘,孔口尺寸5m×5m(寬X高),其中2#、3#泄洪閘為同一閘段。沖沙閘和泄洪閘底板高程均為1691m,閘室長30.0m,閘前設定15.0m長鋼筋混凝土鋪蓋。閘下游混凝土護坦長45.0m,厚2.5m,其後接30.0m長的鋼筋混凝土柔性海漫。沖沙閘設弧形工作閘門和平板檢修閘門各一扇;三孔泄洪閘每孔各設一扇弧形工作閘門,共用一扇平板檢修閘門;排污閘設一扇平板工作閘門。
在沖沙閘和排污閘之間的上游設定一道束水牆,長40.0m,迎水面傾斜設定,牆頂高程1704.0m。
引水發電系統由引水建築物由引水隧洞、調壓室、壓力管道組成。引水隧洞長約15.174km,馬蹄型斷面,開挖底寬6.8m,高8.4m,頂拱半徑4.1m,採用噴混凝土和混凝土襯砌支護。圍岩總體以III類為主,約占52%,其次為IV類,約占37%,II類、V類分別為5%、6%,II類、III類圍岩襯護後斷面仍為馬蹄型,II類採用噴砼支護,噴層厚10cm,III類圍岩邊頂採用掛網錨噴支護,噴層厚12cm,錨桿φ[email protected]
m,L=5.0m;II、III類圍岩底板採用素砼,厚30cm;IV、V類圍岩採用鋼筋砼襯砌,襯砌後斷面為直徑7.4m的圓型。
調壓井為阻抗式,圓形內徑14m,高98.6m;壓力管道為地下斜管布置型式,內徑5.2m,主管總長345.98m,支管總長142.40m。布置三台機組,水輪機裝機高程1545.00m,發電機層高程1554.00m。
壓力管道採用聯合供水方式,為地下斜管布置,主管總長度345.98m,管徑5.20m,支管總長度142.40m。
廠房廠區樞紐由主廠房、副廠房、主變、尾水渠、進廠公路及回車場等建築物組成。主廠房為地面式廠房,裝機3台,總裝機容量138MW。

電站建設

薛城電站於2005年2月由四川省發改委核准建設。2005年4月引水隧洞工程開工。到目前引水隧洞已全線開挖完成,調壓井也完成開挖。目前正在進行混凝土襯砌和錨噴施工,計畫於2010年完成全部施工,具備過流條件。
閘壩工程於2005年9月開工。2005年12月完成左岸導流明渠施工,進行截流;2007年4月底完成1號、2號、3號泄洪閘和沖沙閘、排污閘施工,實現安全度汛。到目前閘壩工程除左岸非溢流壩段部分帷幕灌漿施工、317國道改線部分路段和少量金屬結構安裝外,已基本完工。計畫於2009年10月底閘壩工程具備下閘蓄水條件。
地麵廠房工程於2005年10月開工。2007年4月完成廠房機坑開挖,開始進行混凝土澆築,到目前主廠房安裝間和1號、2號、3號機組段已完成土建施工並提交機電安裝工作面;尾水渠工程已完工;壓力管道已完成全部開挖,剩餘上平段混凝土回填、上下平段支洞封堵;副廠房和GIS樓土建已全部完工,提交機電安裝工作面。機電安裝工程已全面啟動。計畫於2010年完成機組安裝調試,並實現年底三台機組投產發電。

相關詞條

熱門詞條

聯絡我們
