工程內容
牛欄經-滇池補水工程位於雲南省曲靖市和昆明市境內,主要由德澤水庫樞紐、乾河泵站和輸水線路工程組成,德澤水庫蓄水經提水泵站引至輸水線路後自流至盤龍江進入滇池。工程多年平均設計引水量5.72億立方米,向滇池補水5.66億立方米。
渠首樞紐

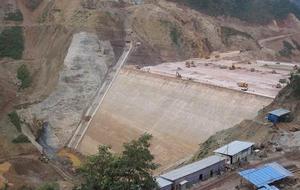

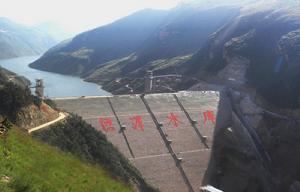

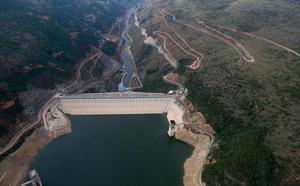

德澤水庫樞紐,位於曲靖市霑益縣境內的牛欄江幹流上,距離昆明173千米,水庫樞紐由大壩、溢洪道、導流泄洪隧洞、發電放空隧洞、壩後電站組成。德澤水庫正常蓄水位為1790米,設計洪水位為1791.49米,總庫容為4.48億立方米,最大壩高142.4米,壩頂長386.9米,溢洪道為開敞式實用堰,最大泄量1148立方米/秒,壩後電站裝機容量2000萬瓦,多年平均發電量0.92億度。
提水泵站

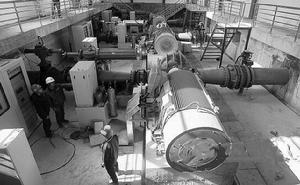

乾河泵站(因地而名),地處德澤水庫庫尾、曲靖市會澤縣田壩鄉和昆明市尋甸縣河口鄉交界處的乾河村附近,採取一級提水,安裝4台機組,水泵單機功率2250萬瓦,總裝機9000萬瓦,設計流量為23立方米/秒。設計提水流量7.67立方米/秒,設計揚程221.2米,最大揚程233.3米,也就是取水高差最大233.3米,把牛欄江水從海拔1790米的地方引到海拔1886米的滇池的乾河泵站,被譽為“亞洲第一泵”。
輸水線路

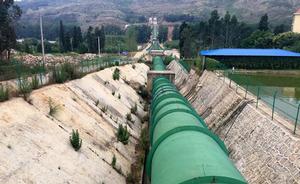

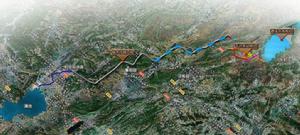

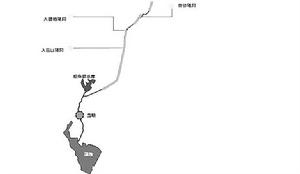

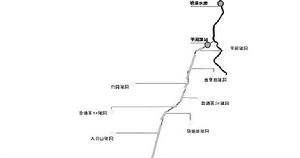

輸水線路,布置於牛欄江左岸,總體西南走向,線路起點為大壩17.6公里處的乾河隧洞進口,經尋甸縣、嵩明縣,進入昆明市北部,末端(落點)為盤龍江松華壩水庫下游2.2公里(有資料說2.3公里)處的瀑布公園。輸水線路全封閉,確保水質。然後由盤龍江自然落差流入滇池。輸水線路總長115.85千米,主要由隧洞、箱涵、倒虹吸、渡槽等組成,其中隧洞有10條,長104.52公里,渠道有6條,長8.75公里;倒虹吸3座,長1.52公里,渡槽2座,長1.05公里。輸水線路設計流量23立方米/秒,乾河隧洞進口高程1973.18米。

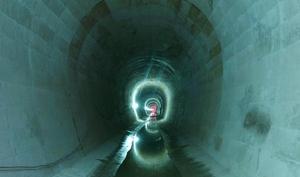

輸水隧洞
名稱 | 全長 | 開工時間 | 貫通時間 | 完成混泥土襯砌 |
竹園隧洞 | 3065米 | 2010年3月23日 | 2011年8月26日 | 2013年4月30日 |
魯灑革1#隧洞 | 600米 | 2010年8月中旬 | 2010年11月29日 | 2011年8月31日 |
大公山隧洞 | 27229米 | 2008年12月30日 | 2012年12月15日 | 2013年4月30日 |
大團地隧洞 | 2300米 | 2010年9月28日 | 2012年9月22日 | 2013年4月1日 |
大五山隧洞 | 36036米 | 2008年12月30日 | 2013年6月16日 | 2013年3月19日 |
乾河隧洞 | 2045米 | 2010年9月18日 | 2011年9月20日 | 2012年9月20日 |
金奎地隧洞 | 15220米 | 2009年8月1日 | 2012年8月8日 | 2013年4月30日 |
魯灑革2#隧洞 | 4903米 | 2011年5月11日 | 2012年2月18日 | 2013年1月12日 |
馬路坡隧洞 | 7765米 | 2009年10月23日 | 2012年5月16日 | 2012年12月31日 |

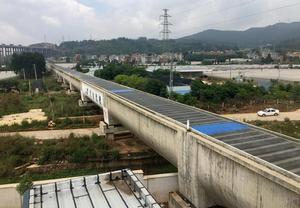

普沙隧洞 | 5310米 | 2009年12月4日 | 2012年7月14日 | 2013年1月22日 |
牛欄江-滇池補水工程落點,位於昆明市北部盤龍江松華壩水庫(盤龍江幹流上的水庫)下游。落點處已建成瀑布公園。公園的瀑布景觀區充分利用牛欄江引水入滇工程而形成人工瀑布及湖面,瀑布利用約12.5米的地勢高差,建設成大小瀑布總計延伸近400米的人工瀑布。 該人工瀑布屬中國國內幅寬、流量、規模最大的人工瀑布之一。
入湖河道
盤龍江,歷史上就是滇池的上游水源。補水工程將它作為入湖河道。起點松華壩水庫壩下瀑布公園,終點洪家村入湖口,全長26.5公里,是滇池最主要的入湖河道,也是牛欄江-滇池補水工程中的最後一段通道。2013年5月25日,盤龍江清水通道河堤提升改造工程全線開工。該工程主要是將盤龍江長約8.2公里的河道兩岸現有土堤改造為毛石河堤,並對沿岸植被進行科學、合理的整理。工程總投資約8000萬元,於9月20日完工。其中,防洪工程—灃源路,計畫修築高4米的河堤;灃源路-二環北路,計畫修築高5米的河堤;湖濱路-入湖口,計畫修築高9米的河堤。同時,在盤龍江松華壩下游2.3公里處,還將進行盤龍江入口段防洪工程建設。在二環路內,將建設16座總容積為20.44萬立方米的調蓄池及17.8公里的配套管網,保障牛欄江補水水源不受污染進入滇池。
建設背景
滇池是中國六大淡水湖泊之一,地處雲南省中部,流域面積2920平方千米,湖容15.6億立方米,被譽為高原明珠,是昆明人民賴以生存和發展的母親湖。然而滇池流域資源性缺水現象較為嚴重,多年平均水資源量只有5.4億立方米,地區人均水資源量不足300立方米,處於極度缺水狀態。
基於滇池水質逐年惡化,流域生態環境遭到嚴重破壞,人民民眾飲水用水安全得不到保障的現實情況,雲南省自“九五”規劃以來,狠抓滇池水污染治理,取得了初步成效。然而滇池生態系統的良性恢復,有賴於建立自身吐故納新的循環系統,只有加快水體循環和交換,才能恢復滇池流域良性水生生態,最終實現滇池水環境改善。為此,雲南省委、省政府在研究滇中引水的同時,就提出了滇池補水問題,隨後水利部門先後多次組織專家進行踏勘、調研、論證,最終確定了牛欄江德澤補水方案。2008年,雲南省委、省政府主要領導率省級各部門、昆明市、曲靖市及相關縣區政府負責人通過深入牛欄江—滇池補水工現場實地考察,在多次考察調研和反覆論證的基礎上作出決策:抓緊建設牛欄江—滇池補水工程。
水源條件
補水工程水源牛欄江,是金沙江右岸一級支流,發源於昆明市尋甸縣,流域面積13672平方公里,其中雲南省境內流域面積11408平方公里;多年平均徑流量49.5億立方米,其中雲南省境內43.5億立方米;幹流全長440km。水資源開發利用程度相對較低,全流域只有16%,下游只有2.5%。年調水量5.72億立方米,占牛欄江流域多年平均徑流量的12%,占德澤河段的35%左右。德澤水庫建成後,現狀多年平均實際下泄生態水量為9.82億立方米,近期水平年(2020年)為6.94億立方米,保證了枯季生態水量。加上擬建的德澤水庫下游約7.2km處有較大支流西澤河匯入,下遊河道仍有穩定的生態環境水量,調水對下游生態環境影響有限。牛欄江下游規劃功能單一,只有河道內發電用水,對下游生產生活用水基本沒有影響。
規劃歷程
2003年,雲南省提出滇池補水問題,隨後水利部門在滇池周邊方圓300公里的範圍展開了踏勘、調研和論證工作。
2007年,雲南省提出了14個補水滇池方案,國務院“三湖”水污染治理座談會後,最終確定牛欄江德澤補水方案:讓牛欄江在德澤龍回頭,乾河建泵站,穿山越壑入盤龍江、補水滇池。
2008年初,雲南省組織有關部門,按計畫、按階段推進了勘測設計和前期立項審批工作,各項工作全面落實完成。
2009年5月初,國家發展改革委、環境保護部、水利部、住房和城鄉建設部批覆《滇池流域水污染防治規劃(2006-2010年)補充報告》,牛欄江-滇池補水工程被補充列入該規劃報告。同期,水源工程德澤水庫增列進全國大型水庫建設規劃(2008~2012年)。
2009年5月底,水利部批覆牛欄江-滇池補水工程規劃。
2011年7月,國家發改委批覆可行性研究報告。
2012年1月,國家發展改革委核定牛欄江-滇池補水工程初步設計概算。水利部於2月中旬批覆初步設計報告,核定工程靜態總投資為81.28億元,總投資為84.26億元,2月底批覆工程開工報告。
建設歷程
牛欄江-滇池補水工程於2008年12月30日開工建設,經過5年艱苦不懈努力,建成了庫容4.48億立方米的德澤水庫,攻克了總裝機達9000萬瓦、最大揚程233米的乾河提水泵站設計施工等難題,在被稱為“水利工程禁區”的喀斯特地貌區打通了隧洞比例高達90%、全長115.85千米的輸水線路,2012年11月30日,輸水線路全線貫通。於2013年12月28日建成投入運行,正式補水滇池。
2008年12月30日,牛欄江-滇池補水工程開工建設。
2009年8月31日,德澤水庫樞紐開工建設。
2010年上半年,輸水線路工程11個標段全面開工。
2011年9月,乾河泵站最重要的地下廠房工程按契約工期完成開挖。
2012年9月18日,牛欄江-滇池補水的源頭工程德澤水庫樞紐正式下閘蓄水,為牛欄江向滇池補水創造了條件。
2013年5月20日,與牛欄江補水工程配套的盤龍江清水通道提升改造工程正式開工。該工程將於2013年9月20日完工。
2013年6月16日,牛欄江-滇池補水工程輸水線路全線貫通,進入隧洞砌襯階段,工程將於2013年國慶前實現通水。
2018年12月28日,雲南牛欄江-滇池補水工程順利通過竣工驗收。驗收時總投資84.48為億元。
工程效益
滇池補水效果顯著。截至2015年底,工程累計向滇池補水10.7億立方米。截至2018年底,累計向滇池補充水質標準為Ⅲ類以上的優質清水28億立方米。通過向滇池補充穩定優質水源,配合昆明市已經實施的環湖截污等綜合治理措施,滇池水體污染指數明顯下降,滇池水環境得到顯著改善,生態補水效益明顯。同時,牛欄江水通過盤龍江河道匯入滇池,清澈的上游來水極大程度上淨化了盤龍江,對昆明市的市容建設與生態環境改善都產生了積極作用,社會反映良好。
有效緩解昆明城市供水壓力。牛欄江—滇池補水工程建成投入運行後,為昆明市提供了可靠的應急備用水源,極大提升了城市抗擊供水危機的能力。2014年和2015年,工程共向昆明城市供水6400萬立方米,截至2018年底累計為昆明提供生活供水1.15億立方米,極大緩解了昆明城市供水壓力,結束了滇池作為昆明市生活水源地的歷史。為雲龍水庫、松華壩水庫等昆明城市主要供水水源的閉庫休養創造了必要條件,圓滿完成年度蓄水目標任務。牛欄江水的注入,徹底結束了多年來昆明城市限時供水的局面,社會反響強烈。
充分發揮興利防洪作用。2014年8月3日,雲南昭通魯甸縣發生6.5級地震,造成牛欄江火德紅鄉紅石岩電站取水壩處山體塌方,形成堰塞湖。牛欄江—滇池補水工程管理部門迅速制定有效應急處置措施,及時關閉位於堰塞湖上游的德澤水庫溢洪道閘門,對上游洪水實施攔截,最大限度減少下泄流量,為堰塞湖排險處置爭取了有效工作時間,保證了震區地質災害排險工作順利開展。
