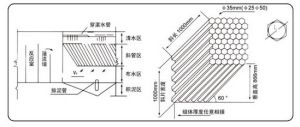

斜管填料技術參數

斜管填料技術參數

3、完成斜管填料燙接 4、斜管填料池內組裝 5、斜管填料上部固定

斜管填料產品簡介:

蜂窩斜管

斜管填料安裝圖斜管填料安裝圖
填料材質有聚丙烯(PP)聚氯乙烯(PVC)和玻璃鋼(FRP)三種。組裝形式的斜管和直管兩
種形式。蜂窩斜管填料主要用於各種沉澱和除砂作用。是近十年來在給排水工程中採用最廣泛而且成為一項水處理裝置。它適用範圍廣,處理效果高,占地面積小等優點。適用於進水口除砂,一般工業和生活給水沉澱、污水沉澱、隔油以及尾張濃縮等處理,即適用於新建工程,又適用於現有舊池的改造,均能取得良好的經濟效益。

斜管填料特點:

1. 濕周大,水力半徑小。
2. 層流狀態好,顆粒沉降不受絮流干擾。
3. 當斜管管長為1米時,有效負荷按3-5噸/米2·時設計。V0控制在2.5-3.0毫米/秒範圍內,出水水質最佳。

4. 在取水口處採用蜂窩斜管,管長2.0~3.0米時,可在50-100公斤/米3泥砂含量的高濁度中安全運行處理。
5. 採用斜管沉澱池,其處理能力是平流式沉澱池的3-5倍,加速澄清池和脈衝澄清池的2-3倍。

斜管填料規格:

產品規格 片厚㎜ 片數(個) 比表面積m/ m 空隙率m/ m 材質
Φ25 0.4 62 139 0.97 聚丙烯PP
Φ30 0.4 52 116 0.965 聚丙烯PP
Φ35 0.4 42 109 0.96 聚丙烯PP
Φ35 0.5 42 109 0.96 聚丙烯PP
Φ50 0.5 30 87 0.97 聚丙烯PP
Φ50 0.6 30 87 0.97 聚丙烯PP
Φ50 0.7 30 87 0.97 聚丙烯PP
Φ80 0.7 20 50 0.932 聚丙烯PP
Φ80 0.8 20 50 0.932 聚丙烯PP
 Φ25mm、Φ35m、Φ50mm、Φ80mm

適應範圍:

斜管主要用於各種沉澱和除砂作用。是近十年來在給排水工程中採用最廣泛而且成為一項水處理裝置。它適用範圍廣,處理效果高,占地面積小等優點。適用於進水口除砂,一般工業和生活給水沉澱、污水沉澱、隔油以及尾張濃縮等處理,即適用於新建工程,又適用於現有舊池的改造,均能取得良好的經濟效益。
直管主要用於生物濾池的高負荷生物濾池、塔式生物濾池、淹沒式生物濾池(又稱接觸氧化池)以及生物轉盤的微生物載體,對工業有機廢水和城市污水進行生化處理。
1、沉澱池底部排泥管安裝
斜管沉澱池安裝順序一般從底部開始,先完成最底部的排泥管道系統的安裝,確保排泥管道開孔符合設計要求、固定牢靠,檢查無誤後,才允許進入下一道安裝工序。
2、完成填料支架安裝
根據斜管沉澱池填料支架安裝施工圖,先將填料支架安裝到位,檢查所有焊接結點牢靠、支架強度足以承受填料重量,並在支架表面完成防腐處理;
3、完成斜管填料燙接
按斜管填料的燙接方法將每一個斜管填料包裝作為一個單獨的燙接單元,一個單元完成燙接後為1m2,燙接完成後在場地上整齊堆放(保留少量的散片備用)。

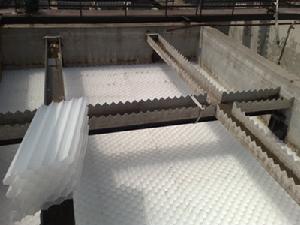

4、斜管填料池內組裝
將燙接後的填料單元在填料支架上部自左向右進行組裝。始終保持60°角不變,每一單元順序組裝時要適當壓緊,組裝到最右側時若尺寸不是正合適,需要根據尺寸用散片斜管填料燙接後進行組裝直至全部到位。
5、斜管填料上部固定
由於斜管填料比重為0.92略小於水,斜管填料在池內組裝到位後需要在填料上方自左向右方向拉上 10mm的圓鋼進行加固(每個單元填料上部要求有兩根圓鋼通過),圓鋼兩端在沉澱池池壁上可靠固定,安裝圓鋼後可以很好地防止斜管填料在初期使用時有可能發生的鬆動上浮現象,圓鋼採用環氧煤瀝青防腐。
6、斜管沉澱池運行調試
(1)、檢查進水是否均勻,不得對沉澱池造成衝擊,影響沉澱效果;
(2)、調整出水堰槽高低及水平度至合適,保持出水均勻;
(3)、經過以上施工工序,至此斜管沉澱池填料安裝已經全部完成。正常投入使用後需要根據進水中懸浮物濃度情況確定排泥周期,注意及時排泥,確保斜管沉澱池始終保持良好的運行狀態及令人滿意的出水水質。

注意事項:

1、由於斜管填料比重為0.92略小於水,套用 10mm的螺紋鋼或圓鋼拉筋固定在填料上方,防止其鬆動上浮,鋼筋和角鋼均採用環氧煤瀝青防腐。
2、圖示A板必須安裝,否則極易造成斜管填料傾斜,甚至倒塌!

燙接方法:

一、現場準備:
1、燙接電源、電纜準備;
2、準備好500W電烙鐵2支;
3、操作人員到位、監護人員到位;
4、斜管填料燙接完成後體積龐大將占很大空間,提前預留堆放場地;
二、燙接操作
1、打開斜管填料包裝,將第一片斜管填料平放於地面,取第二片斜管填料置於第一片填料之上,檢查斜管填料的切口,必須保證60°角、並呈六角蜂窩狀,檢查無誤後開始燙接粘接點;
2、在六角蜂窩兩端所有平面接點全部要燙接,兩側兩片平面合縫處要求燙接四點以上,在兩片斜管填料平面中間要求焊接四點以上,確保焊接牢固;
3、燙接時注意操作節奏,控制好溫度,燙接點數不得遺漏;
4、每一個斜管填料包裝作為一個單獨的燙接單元,燙接完成後在場地上整齊堆放;
5、中途休息一定要切斷電烙鐵電源,並且要安全放置;
三、安全事項
1、在接點燙接時要求注意人生安全,防止燙傷、觸電;
2、燙接操作要求至少有兩人在場時進行,相互協助,配合操作;
3、燙接操作要求在空曠的場地上進行,施工時必須有監護人;
4、燙接場地上不得有易燃物品,並且必須有消防設施在場;
5、出現意外,及時上報,緊急情況及時報警。

相關詞條

熱門詞條

聯絡我們
