概述
上通壩水電站為四川華電木里河公司在木里河上梯級開發的四個電站的第一級,閘壩引水式電站, 閘址以上流域面積為5522平方公里,多年平均流量85.9立方米/秒,平均年徑流量27.2億立方米。電站首部位於四川省甘孜州理塘縣境內,調壓井廠房位於四川省涼山州木里縣境內。水庫正常蓄水位3144.0m,庫容為160萬立方米,調節庫容93萬立方米,具有日調節性能。引水隧洞長21746.3m,壓力管道長910.1m,正常尾水位2850m,電站額定水頭250m,額定引用流量107.7立方米/秒。電站裝機3台,單機容量80MW,總裝機容量240MW。多年平均年發電量10.99億kW.h,年發電利用小時數4580h。樞紐由首部樞紐、引水系統及廠區樞紐組成。
工程介紹
介紹
上通壩水電站是木里河幹流水電梯級開發“一庫六級”方案中的第一級電站,閘址位於四川省甘孜州理塘縣,廠址位於涼山州木里縣。電站設計安裝3台8萬千瓦混流式水輪發電機組,總裝機容量24萬千瓦,多年平均發電量10.99億千瓦時。電站建成後,將有效改善電網結構,增加四川省電網供應能力,滿足當地用電需求,促進少數民族地區經濟和社會發展,符合國家產業政策和四川省電力發展規劃。該電站建成投產後,四個電站聯合運行每年可替代火電電量10.99億千瓦時,可節省標煤36.27萬噸,相當於減排二氧化碳15.67萬噸、二氧化硫2.85萬噸,節能減排效益明顯。
工程進度
工程施工總工期預計為51個月,工程靜態總投資207599萬元。
2009年12月18日,上通壩水電站項目獲四川省發改委核准。
2011年1月14日,中國水電集團所屬水電六局中標四川木里河上通壩水電站引水隧洞工程。

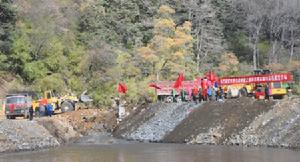

2011年11月12日上午10時,由中國水電七局承建的華電木里河上通壩水電站截流成功。
