學校概況

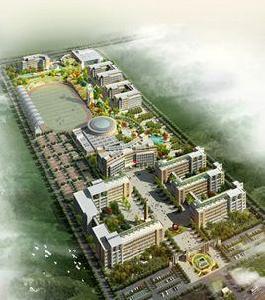

高平市實驗中學位於高平市東南部的米山鎮米西村米山中學西側,米川公路北側,坪曲線南側。高平市實驗中學為20軌寄宿制高中,60個教學班,3000餘名學生,總占地201.17畝。學校主要有:一幢辦公樓、一幢實驗樓,三幢教學樓,一幢科技圖書樓、一幢藝體樓、四幢學生公寓樓、一幢教師公寓樓、一個餐廳及其它附屬建築。總建築面積約8.7萬平方米,概算投資2.2億元。
建設進展
高平市實驗中學項目於2009年5月份立項,2009年10月19日奠基。土地分兩期劃撥:第一期101.17畝,於2010年6月份劃撥供地;第二期100畝,於2011年7月份劃撥供地。高平市實驗中學工程分兩期進行。目前有六家施工單位進駐,已經全面開工建設,財政撥款到位資金8100萬元。
第一期工程
第一期工程建築有一幢辦公樓、一幢實驗樓,三幢教學樓,一幢科技圖書樓,建築面積為48406.13㎡,總中標價為8173.62萬元(不含工程其它費用及預備費),2010年7月份進行了施工招標,分三個標段進行建設。
第一標段:教學樓,建築面積14955.37m2,投標價為2634.38萬元,建築單位:河南廣泰建工集團有限公司;監理單位:晉城市監理公司。
第二標段:辦公實驗樓,建築面積15511.08m2,投標價為2572.65萬元,建築單位:河南廣廈建設工程有限公司;監理單位:晉城市科光監理有限公司。
第三標段:科技圖書樓,建築面積17674.7m2,投標價為2966.59萬元,建築單位:山西四建集團有限公司;監理單位:山西省監理有限公司。
截止目前,三幢教學樓工程投資已達1800萬元,工程進度為:主體已經驗收,準備內部裝修;辦公實驗樓工程投資已達2000萬元,工程進度為:主體施工已經結束,準備進行主體驗收;科技圖書樓工程投資已達2100萬元,工程進度為:主體已經驗收,準備內部裝修;預計2012年5月底內部裝修全部完成並完成竣工驗收,交付使用。
第二期工程
高平市實驗中學第二期工程占地100餘畝,其中建築包括一幢藝體樓,一幢餐廳樓,四幢學生公寓樓,一幢教師公寓樓及附屬建築。總建築面積39478.78m2,總中標價為7270萬元(不含工程其它費用及預備費),2011年9月份進行了施工招標,分三個標段進行建設。
第一標段:藝體樓,建築面積6100.06m2,中標價為1575萬元,建築單位:林州建總建築工程有限公司;監理單位:山西省監理有限公司。
第二標段:男生公寓樓,建築面積9168.73m2,中標價為1602萬元,建築單位:河南金茂建築工程公司;監理單位:山西省監理有限公司。
第三標段:教師公寓樓、女生公寓樓、餐廳樓,建築面積24209.99m2,中標價為4094萬元,建築單位:山西八建集團有限公司;監理單位:山西省監理有限公司。
截止目前,藝體樓基礎載體樁施工已經結束,載體樁靜載檢測已經結束,投資總額為180萬元;男生公寓樓灰土擠密樁施工、靜載檢測已經結束,投資總額為80萬元;女生公寓樓灰土擠密樁施工、靜載檢測已經結束,教師公寓樓基礎工程已經結束,餐廳樓正在基礎開挖,投資總額為380萬元;預計2012年8月底內部裝修全部完成並完成竣工驗收,交付使用。
附屬工程及室外工程
附屬工程及室外工程項目包含:南北大門、公共衛生間、體育場及看台、校內道路硬化、圍牆,施工圖紙審查已經結束,正在進行預算審核,預計2012年3月可以進行施工招標並開工建設,2012年9月份竣工。
師資儲備情況
高平市人民政府、教育局通過公開招聘已經為高平市實驗中學招聘了43名教師,為2012年秋季招生做了準備。
學校合併更名
高平市委、市政府於2014年6月13日召開政府常務會議,決定原高平市實驗中學從2014年6月13日起,由高平一中全面接管,實行兩個校區(即高平一中老校區和新校區)合併辦學。
根據6月13日高平市政府常務會議決定,原高平市實驗中學從2014年6月起,更名為“高平一中實驗校”,由高平一中全面接管,實行兩個校區同一模式、合併辦學。
