概述
十三大水電基地的提出對我國實現水電流域梯級滾動開發,實行資源最佳化配置,帶動西部經濟發展都起到了極大的促進作用。十三大水電基地資源量超過全國的一半,基地的建設在水電建設中居重要地位。

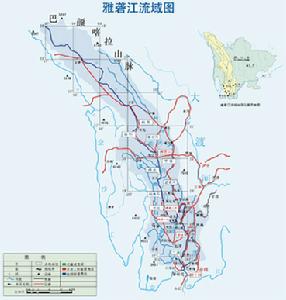

雅礱江
雅礱江位於四川省西部,是金沙江的最大支流。幹流全長1571km,天然落差3830米,流域面積近13萬平方公里,多年平均流量1870立方米/秒,多年平均徑流量591億立方米。流域內森林茂密,植被良好,河流多年平均含沙量0.5kg/立方米,多年平均年輸沙量2550萬t,推移質泥沙平均年輸沙量67萬t。雅礱江除上游為高原寬谷外,中、下游下切劇烈,谷狹坡陡,灘多水急,水量豐沛,落差集中,乾支流水能資源蘊藏量近3400萬kW。幹流自呷衣寺至河口,河道長1368km,天然落差3180m,水能資源2200萬kW,其中兩河口以下,河道長681km,集中落差1700m,水能資源1800萬kW。
雅礱江灘多水急,水量豐沛,自然落差大。水資源十分豐富。雅礱江徑流是由降雨,地下水和融雪水三部分組成;其中降雨為地下水和融雪水之和的一半。降水量上游一般為600~800毫米,中游為1000~1800毫米,其中東側貢嘎山,小相嶺山區可達1500~1700毫米。下游區為900~1300毫米。降雨,使雅礱江徑流豐沛而穩定,年內年際間變化不大。估水期流量比較平穩。據小得石水文站18年水文資料分析,多年平均流量為1550立方米/秒,最大年均流量2330立方米/秒,最小平均流量1220立方米/秒。年內徑流的變化,11~5月為枯水期,水量約占全年徑流量的24%右左,6~10月為豐水期,占全年徑流的76%左右。雅礱江年水量為590億立方米,占長江上游的13%,在四川境內流程1375公里中,天然落差3192米,平均比降2.32‰。建國後,經廣大水利工作者的辛勤勞動,對雅礱江水資源進行了大量的勘測工作,制定了開發規劃,為合理開發水資源提供了科學依據。水電規劃
根據近期進行的四川省水力資源複查統計,雅礱江流域水能理論蘊藏量為3372萬千瓦,其中四川境內有3344萬千瓦,占全流域的99.2%,其中幹流水能理論蘊藏量2200萬千瓦,支流1144萬千瓦,全流域可能開發的水能資源為3000萬千瓦。在全國規劃的十三大水電基地中,裝機規模排名第三。
雅礱江幹流技術可開發裝機容量占全省的24%,省內排名第一,約占全國5%。目前已經開工建設和進行前期準備施工的有錦屏一級、錦屏二級、官地、兩河口、桐子林等梯級水電站。雅礱江除上游少部分在青海境內外,幹流絕大部分在四川境內。幹流呷衣寺至江口擬定21級開發方案,天然落差2845m,裝機容量2856萬kW,年發電量1516.36億kW·h。
21級開發方案
雅礱幹流規劃可開發21個大中型相結合、水庫調節性能良好的梯級水電站,可裝機3000萬千瓦。流域內水量豐沛、落差集中、水庫淹沒損失小,開發條件得天獨厚。雅礱江兩河口、錦屏一級、二灘為控制性水庫工程,總調節庫容158億立方米,不計算其他水電站的調節能力,單單這三個水庫的調節容量已近占到雅礱江多年平均來水量590億立方米的27%,具備非常優良的多年調節能力。屆時,將極大促進四川電網電源結構的改善。 雅礱江幹流分三個河段進行規劃:
上遊河段從呷衣寺至兩河口,河段長688km,擬定有:溫波寺水電站(15萬kW)、仁青嶺水電站(30萬kW)、熱巴水電站(25萬kW)、阿達水電站(25萬kW)、格尼水電站(20萬kW)、通哈水電站(20萬kW)、英達水電站(50萬kW)、新龍水電站(50萬kW)、共科水電站(40萬kW)、龔壩溝水電站(50萬kW)10個梯級電站,裝機約325萬kW。
中游河段從兩河口至卡拉,河段長268km,擬定有:兩河口水電站(300萬kW)、牙根水電站(150萬kW)、楞古水電站(230萬kW)、孟底溝水電站(170萬kW)、楊房溝水電站(220萬kW)、卡拉水電站(106萬kW) 6個梯級電站,總裝機1126萬kW。其中兩河口梯級電站為中游控制性“龍頭”水庫。
下游河段從卡拉至江口段長412km,天然落差930m,該段區域地質構造穩定性較好,水庫淹沒損失小,開發目標單一,為近期重點開發河段。擬定了錦屏一級水電站(360萬kW)、錦屏二級水電站(480萬kW)、官地水電站(240萬kW)、二灘水電站(330萬kW,已建成)、桐子林水電站(60萬kW)5級開發方案,裝機容量1470萬kW,保證出力678萬kW,年發電量696.9億kW·h,開發目標單一,無其他綜合利用要求,技術經濟指標優越。
雅礱江資源優勢
①控制流域面積大,徑流豐沛
雅礱江流域面積13.6萬平方公里,江口多年平均年徑流量達596億立方米,約為黃河的1.1倍。②大型電站多,裝機容量大,規模優勢突出
雅礱江幹流規劃的21個梯級中,大型電站(裝機容量大於30萬kW)有16座,總裝機容量2751萬kW,占全省大型電站總座數(61座)的26%,占全省大型電站總裝機總容量的32.1%。
③遷移人口及淹沒耕地少,單位淹沒指標低
雅礱江梯級電站主要位於涼山彝族自治州和甘孜藏族自治州境內,人口密度小,耕地分散,水電開發的淹沒損失很小。根據近中期擬開發建設的兩河口、錦屏一級、錦屏二級、二灘(已建)、官地、桐子林六座梯級電站(總裝機容量1655萬kW,年發電量885.37億kWoh)統計,除已建設的二灘水電站以外,總遷移人口僅11284人,總淹沒耕15765畝。平均每萬kW遷移人口8.5人,淹沒耕地11.9畝;平均億kWoh遷移人口15.8人,淹沒耕地22畝,是全國水電開發中淹沒指標最低的。④整體調節性能好,對下游梯級電站補償作用大
雅礱江幹流規劃了兩河口、錦屏一級、二灘(已建)三座大水庫,總調節庫容達157億m3,當各梯級電站全部建成後,全流域庫容調節係數可達0.32,將成為四川省內所有江河中調節性能最好的優質水電基地,在全國也屈指可數。
兩河口以下10個梯級(雅礱江幹流)單獨運行,整個梯級平枯期(11月~翌年5月)電量467.2億kWoh,汛期電量(6月~10月)659.5億kWoh,平枯期電量與汛期電量之比為l:1.41;聯合運行整個梯級平枯期電量729.2億kWoh,汛期電量560.3億kWoh,平枯期電量與汛期電量之比為1.3:1。梯級補償效益巨大,可有效地實現水力資源最佳化配置和利用。
梯級水電站建設
2003年10月,國家發展和改革委員會發文同意由二灘水電開發有限責任公司負責實施雅礱江流域水能資源的開發,並全面負責雅礱江梯級水電站建設與管理。為推動雅礱江流域水電資源開發,二灘水電開發有限責任公司和中國水力發電工程學會於2003年11月15日~16日在成都聯合舉辦“雅礱江流域水電開發高級論壇”。來自政府、金融、企業、科研各界人士共兩百餘人,從中國經濟可持續發展、“西電東送”戰略、西部大開發能源支持、推進四川新跨越、加快少數民族地區發展等不同層面研討加快雅礱江流域水電開發的現實性、科學性與緊迫性,就流域水電開發投融資模式、電網建設、技術創新等課題進行廣泛探討。
雅礱江流域水能資源開發,實施四階段發展戰略,具體為:
第一階段:
在2000年前,開發建設二灘水電站,實現投運裝機規模330萬千瓦,奠定雅礱江流域水電開發基礎。此階段目標已實現,二灘水電站建設取得了舉世公認的驕人成績。
第二階段:
2015年前,建成錦屏一級、二級水電站、官地水電站、桐子林水電站,全面完成雅礱江下游梯級水電站開發,公司擁有的發電能力由330萬千瓦提升至1470萬千瓦,規模效益和梯級補償效益初步顯現,成為區域電力市場中具有較強市場競爭力和可持續發展能力的獨立發電企業;基本形成現代流域梯級電站群的雛形。
錦屏一級水電站位於四川省涼山彝族自治州鹽源現和木里縣境內,是雅礱江幹流下遊河段(卡拉至江口河段)的控制性水庫梯級電站,下距河口約358公里。錦屏一級水電站壩址以上流域面積10.3萬平方公里,占雅礱江流域面積的75.4%。壩址處多年平均流量為1200立方米/秒,多年平均年徑流量385億立方米。錦屏一級水電站規模巨大,主要任務是發電。電站總裝機容量360萬千瓦(6台×60萬千瓦),枯水期平均出力165.9萬千瓦,多年平均年發電量166.2億千瓦時。水庫正常蓄水位1880米,死水位1800米,總庫容77.6億立方米,調節庫容49.1億立方米,屬年調節水庫。樞紐建築由擋水、泄水及消能、引水發電等永久建築物組成,其中混凝土雙曲拱壩壩高305米,為世界第一高拱壩。建設總工期9年3個月,工程靜態總投資196.8億元,動態總投資245.8億元。
錦屏二級水電站位於四川省涼山彝族自治州木里、鹽源、冕寧三縣交界處的雅礱江幹流錦屏大河灣上,系雅礱江卡拉至江口河段五級開發的第二座梯級電站。錦屏二級水電站利用雅礱江150公里錦屏大河灣的天然落差,截彎取直開挖隧洞引水發電。壩址位於錦屏一級下游7.5公里處,廠房位於大河灣東端的大水溝。電站總裝機480萬千瓦(8台×60萬千瓦),多年平均發電量242.3億千瓦時。首部設低閘,閘址以上流域面積10.3萬平方公里,閘址處多年平均流量1220立方米/秒,本身具有日調節功能,與錦屏一級同步運行則同樣具有年調節性。錦屏二級水電站樞紐建築主要由河低閘、泄水建築、引水發電系統等組成,4條引水隧洞平均長約16.6公里,開挖洞徑13米,為世界第一水工隧洞。工程建設總工期8年3個月,靜態總投資249.8億元,動態總投資297.7億元。
第三階段:
2020年以前,繼續深入推進雅礱江流域水電開發,建設包括兩河口水電站在內的3-4個雅礱江中游主要梯級電站。實現新增裝機800萬千瓦左右,公司擁有的發電能力達到2300萬千瓦以上。公司將邁入國際一流大型獨立發電企業行列。
官地水電站位於四川省涼山彝族自治州西昌市和鹽源縣交界的雅礱江上,壩址距西昌市直線距離約30公里,公路里程約80公里,為雅礱江下遊河段第三座梯級電站,是二灘水電站的上游銜接梯級電站。官地水電站的主要任務是發電。水庫正常蓄水位1330米,最大壩高168米,水庫總庫容7.6億立方米。根據可研調整階段初步研究成果,考慮錦屏一級,兩河口水電站水庫的調節作用,電站總裝機容量調整為240萬千瓦。樞紐建築由碾壓混凝土重力壩,右岸地下廠房和泄洪消能建築能組成。工程靜態投資約124.9億元,總投資150.2億元。
桐子林水電站位於四川省攀枝花市鹽邊縣境內,距其上游二灘水電站18公里,距其下游的雅礱江與金沙江交匯口15公里,是雅礱江下游最末一個梯級電站。電站總裝機容量60萬千瓦(4台×15萬千瓦),最大壩高66.63米,壩頂長度468.7米。工程樞紐由左、右岸擋水壩段、河床式發電房、泄洪閘等建築物組成。
兩河口水電站位於四川省甘孜州雅江縣境內。電站建於雅礱江與慶大河,鮮水河分別交匯的地方。特殊的水系位置使電站得名“兩河口”。且恰好形成“一壩鎖三江”,是雅礱江中下游的“龍頭”水庫,電站裝機容量270萬千瓦,調節庫容63.3億立方米,具有多年調節能力,對雅礱江中下游乃至金沙江、長江的梯級電站都具有十分顯著的補償作用。兩河口水電站開發條件良好,它的興建對改善四川電網電源結構,實現電源最佳化配置,推進“西電東送”將起到積極作用,是雅礱江乃至西部水電開發,促進社會經濟協調發展的戰略性工程。
第四階段:
2025年以前,全流域項目開發填平補齊,雅礱江流域開發全面完成。公司擁有發電能力達到3000萬千瓦左右。
中遊河段從兩河口至卡拉,河段長268公里。2002年,水電水利規劃設計總院同二灘公司聯合委託成都勘測設計研究院開展該河段的規劃,2006年3月成都院編制完成《四川省雅礱江中游(兩河口~卡拉河段)水電規劃報告》,2006年7月編制完成《四川省雅礱江中游(兩河口~卡拉河段)水電規劃環境影響報告書》,同年8月兩報告分別通過水電水利規劃設計總院會同四川省發改委和四川省環保局組織的審查。
根據規劃成果,擬定有兩河口(270萬千瓦)、牙根(140萬千瓦)、楞古(271.8萬千瓦)、孟底溝(184萬千瓦)、楊房溝(150萬千瓦)、卡拉(108萬千瓦)6個梯級電站,裝機1153.8萬千瓦。其中兩河口梯級為中游控制性“龍頭”水庫。
牙根水電站
牙根水電站位於四川省甘孜藏族自治州雅江縣境內,初擬裝機140萬千瓦,多年平均年發電量63.68億千瓦時,靜態總投資約96.4億元。
公司於2003年7月委託成勘院開展牙根電站預可、可研工作,2007年已完成預可行性研究。
楞古、孟底溝水電站
楞古水電站位於四川省甘孜藏族自治州康定、雅江縣境內,初擬裝機271.8萬千瓦,多年平均年發電量125.7億千瓦時,靜態總投資約222.5億元。孟底溝水電站位於四川省甘孜藏族自治州九龍縣和涼山彝族自治州木里縣境內,初擬裝機184萬千瓦,多年平均年發電量90.7億千瓦時,靜態總投資約126.2億元,現已啟動項目預可行性研究工作。
楊房溝水電站
楊房溝水電站位於四川省涼山彝族自治州木里縣境內,初擬裝機150萬千瓦,多年平均年發電量70.5億千瓦時,靜態總投資約107.7億元。
公司於2004年3月正式委託華東院開展楊房溝預可行性研究工作,2007年已完成預可行性研究。
卡拉水電站
卡拉水電站位於四川省涼山彝族自治州木里縣境內,初擬裝機108萬千瓦,多年平均年發電量52.4億千瓦時,靜態總投資約90億元。
公司於2004年3月正式委託華東院開展卡拉預可行性研究工作,計畫2008年完成預可行性研究。
規劃項目:
上遊河段從呷衣寺至兩河口,河段長688公里,目前正在開展河段規劃工作。根據普查資料,該河段初擬有溫波寺(15萬千瓦)、仁青嶺(30萬千瓦)、熱巴(25萬千瓦)、阿達(25萬千瓦)、格尼(20萬千瓦)、通哈(20萬千瓦)、英達(50萬千瓦)、新龍(50萬千瓦)、共科(40萬千瓦)、龔壩溝(50萬千瓦)10個梯級電站,裝機325萬千瓦。
