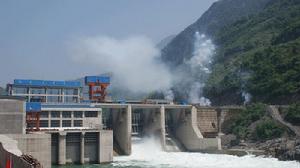

樞紐建築物主要包括攔河壩、電站廠房和通航建築物三部分。工程總投資為6.8億元,總裝機容量8萬千瓦,裝設2台單機容量為4萬千瓦的軸流式水輪發電機組,年發電量為2.46億千瓦時,水庫的攔河壩為混凝土重力壩,最大壩高41米,正常蓄水位115米,總庫容為0.98億立方米,武警水電二總隊主要承擔了電站上下游圍堰工程,大壩、廠房、開關站的基礎與岸坡開挖、處理工程,混凝土工程以及2台軸流式水輪發電機組的安裝任務。
工程自2006年9月開工建設,2006年11月28日成功實現截流,進入主體工程施工階段, 2008年5月31日大壩澆築到設計防洪高層,2008年11月15日廠房埋件安裝完畢,2008年 11月20日首台機組定子吊裝成功, 2009年1月6日首台機組轉子吊裝成功, 2009年3月18日,大壩成功澆築到頂,2009年3月26日,電站成功下閘蓄水,2009年4月16日,電站首台機組2#機正式併網發電,2009年6月3日,電站最後一台機組1#機實現投產發電。
該工程建成後,可以有效緩解張家界市用電緊張局面,提高下游防洪能力,同時可以進行旅遊、城鎮供水等項目的開發。
